На склады компании в Сосновом Бору продолжается доставка оборудования и материалов для возведения 7-ого и 8-ого энергоблоков.
Выполнены первые поставки сверхпрочной арматуры общим весом 3500 тонн. Это только первая небольшая часть от общего объема, которая будет использована для сборки армированных каркасов и железобетонных конструкций под реактором и другими вспомогательными зданиями на площадке. Арматура выполнена из высоколегированной стали (сплав с высоким содержанием углерода), что делает ее более надежной и устойчивой к внешним воздействиям.
Завершается монтаж оборудования на новом бетонном заводе, где будет производиться 180 кубометров бетона в час. Бетонная смесь для АЭС будет отличаться заданной прочностью и морозостойкостью. Предварительно для нужд строителей потребуется около 1 миллиона 502 тысяч кубических метров смеси. Два собственных бетонных производства компании уже функционируют, в ближайшее время еще два завода будут запущены в работу.

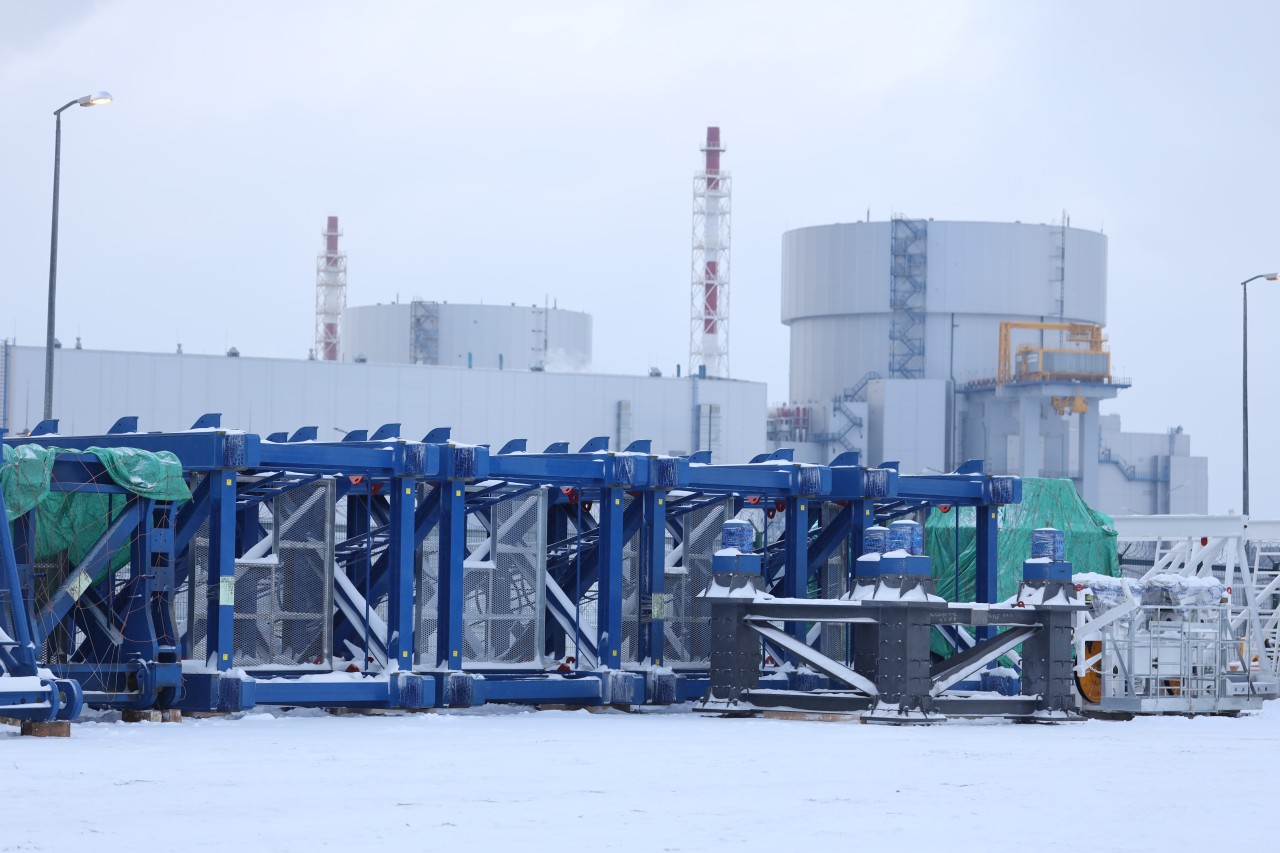

На строительно-монтажную базу № 1 холдинга «ТИТАН-2» морским путем из Китая были доставлены первые крупногабаритные части трех башенных кранов Yongmao, грузоподъемностью 50 тонн. Всего на строительную площадку ЛАЭС-2 прибудет 15 подобных грузоподъёмных механизмов, с помощью которых будут выполняться монтажные операции. До конца года пройдет шефмонтаж первого крана, который выполнят китайские специалисты. Далее сборкой займутся специалисты участка монтажа подъёмных сооружений ООО «УМИАТ». Сейчас на стройплощадке уже идет подготовка бетонных оснований под установку кранов.
