Работы по сегментации, упаковке и демонтажу корпуса реактора и его внутренних компонентов были завершены менее чем за два года благодаря использованию компанией Orano запатентованного процесса "Оптимизированной сегментации". Операция включала в себя первые в отрасли подъемные работы, выполненные компанией Mammoet.
По словам представителей компании Orano, процесс оптимизированной сегментации значительно сократил объем работ, ускорил демонтаж из здания защитной оболочки реактора и позволил завершить проект в пределах шестилетнего контрактного графика.

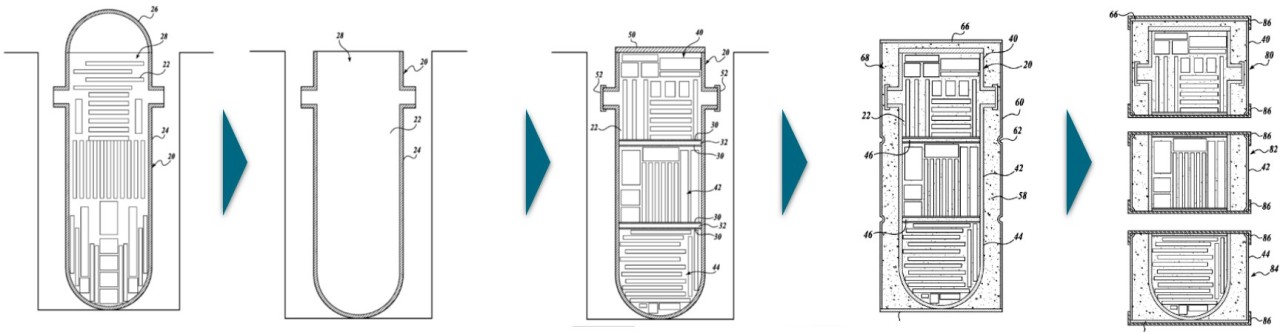

Внутренние части корпуса реактора были разрезаны под водой и разделены на категории по степени радиоактивности. Те отходы, которые были отнесены к классу выше С - одному из четырех классов низкоактивных радиоактивных отходов в соответствии с системой классификации РАО Комиссии по ядерному регулированию США, - были отделены и упакованы для долгосрочного хранения на месте. Затем оставшиеся низкоактивные отходы были заново упакованы в корпус реактора в точном порядке, чтобы оптимизировать транспортировку и повысить экономическую эффективность захоронения.
Упакованный корпус - все еще в его первоначальной вертикальной ориентации в полости реактора - был затем осушен, заполнен специальным цементным раствором и разделен на три части с помощью алмазной проволочной пилы. Три сегмента были извлечены и помещены в изготовленные на заказ упаковки, которые также были заполнены цементным раствором, чтобы обездвижить содержимое, а затем заварены для подготовки к отправке на утилизацию.
Последний этап был завершен в октябре: сегментация, упаковка и перенос из здания реактора нижней секции трехсекционного разделенного корпуса реактора с последующей очисткой опорожненной полости реактора, сообщили представители компании Orano. В результате было получено в общей сложности четыре больших упаковки для транспортировки и утилизации за пределами площадки: три контейнера промышленного типа класса А и один контейнер типа В класса С. Два контейнера с отходами более высокого класса С были помещены в существующее сухое хранилище для отработанного ядерного топлива. Более традиционное разделение на множество мелких частей потребовало бы около 80 перевозок на полигон, добавили в компании.
Пьер Марти, исполнительный вице-президент Orano DS International Operations и генеральный директор Orano GmbH, заявил, что "выдающиеся" результаты работы на Crystal River стали продолжением работы на АЭС "Вермонт Янки" и опыта Orano по выводу из эксплуатации нескольких немецких объектов, в том числе реактора с кипящей водой (BWR) мощностью 800 МВт в Брунсбюттеле.
"Компания Orano DS делится своим опытом и передовой практикой в рамках всех наших проектов, чтобы всегда предоставлять нашим заказчикам преимущества полученного опыта", - сказал он.
Эффективность подъемных работ
Компания Mammoet помогла компании Orano извлечь секционированный 540-тонный корпус. По словам представителей компании Orano, их предварительное знание объекта, полученное в ходе предыдущих работ по замене парогенератора, а также заблаговременное участие в планировании процесса и выработке приемлемого решения по перемещению частей реактора сыграли решающую роль в первом применении метода оптимизированной сегментации.

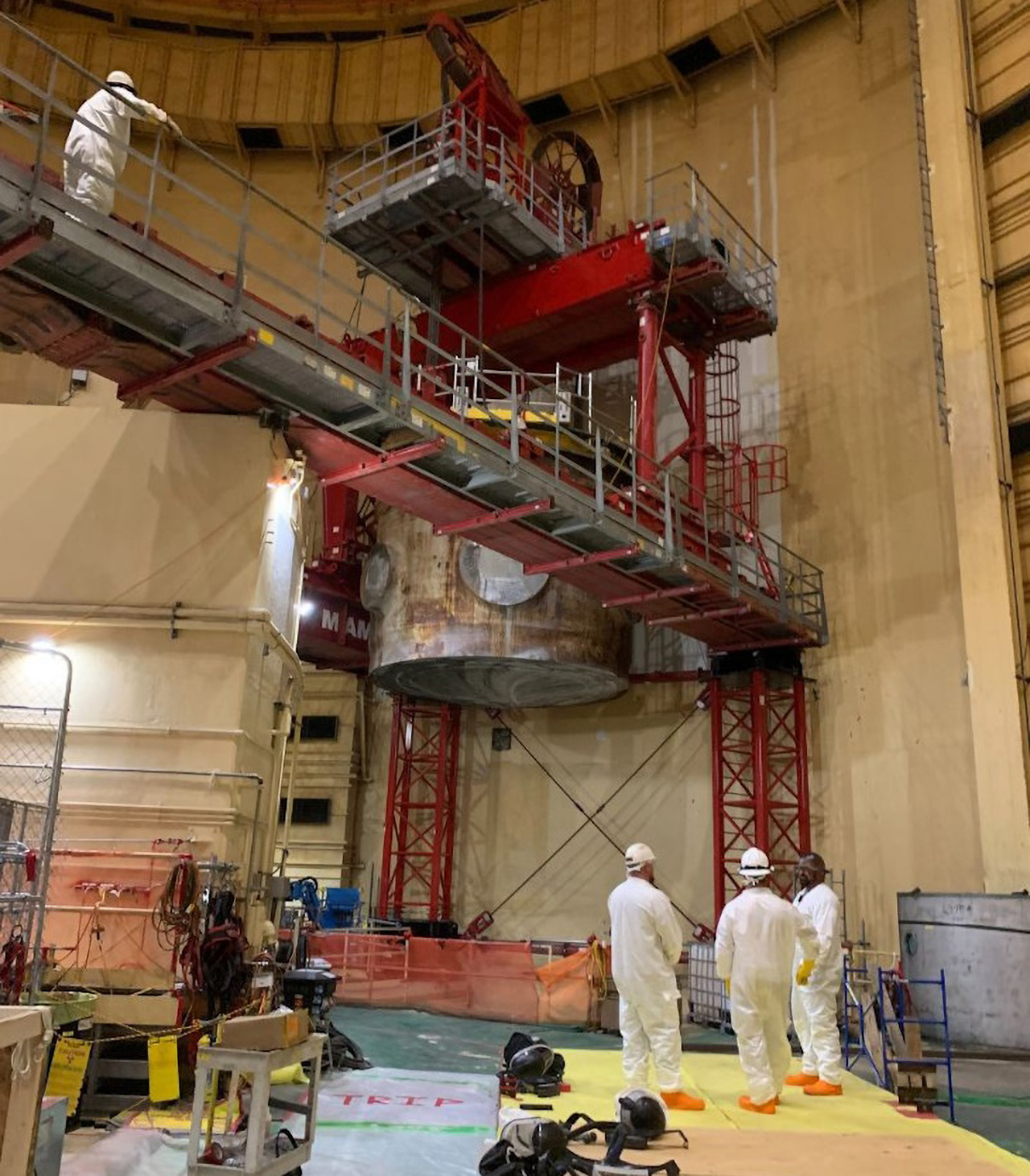

Система домкратов Mammoet подняла, перенесла, а затем опустила сегментированные части корпуса реактора в пакеты для транспортировки и утилизации на уровне земли для удаления из здания реактора.
"В целом, компания Mammoet выполнила демонтаж корпуса реактора быстрее, экономичнее и эффективнее, используя большую подъемную силу домкратов и минимальное пространство, необходимое для размещения оборудования в уже переполненной гермозоне", - заявили в компании.
Руководитель проекта Mammoet Сидни Кинг сказал, что компания собрала команду экспертов с десятилетиями опыта работы в атомной отрасли для монтажа и эксплуатации системы домкратов-штанги.
"Подъемные работы были выполнены безупречно, и очень приятно видеть, как опыт, технические знания и инновационное мышление Mammoet объединились, чтобы стать частью этого исторического момента в выводе атомной станции из эксплуатации", - сказал он.

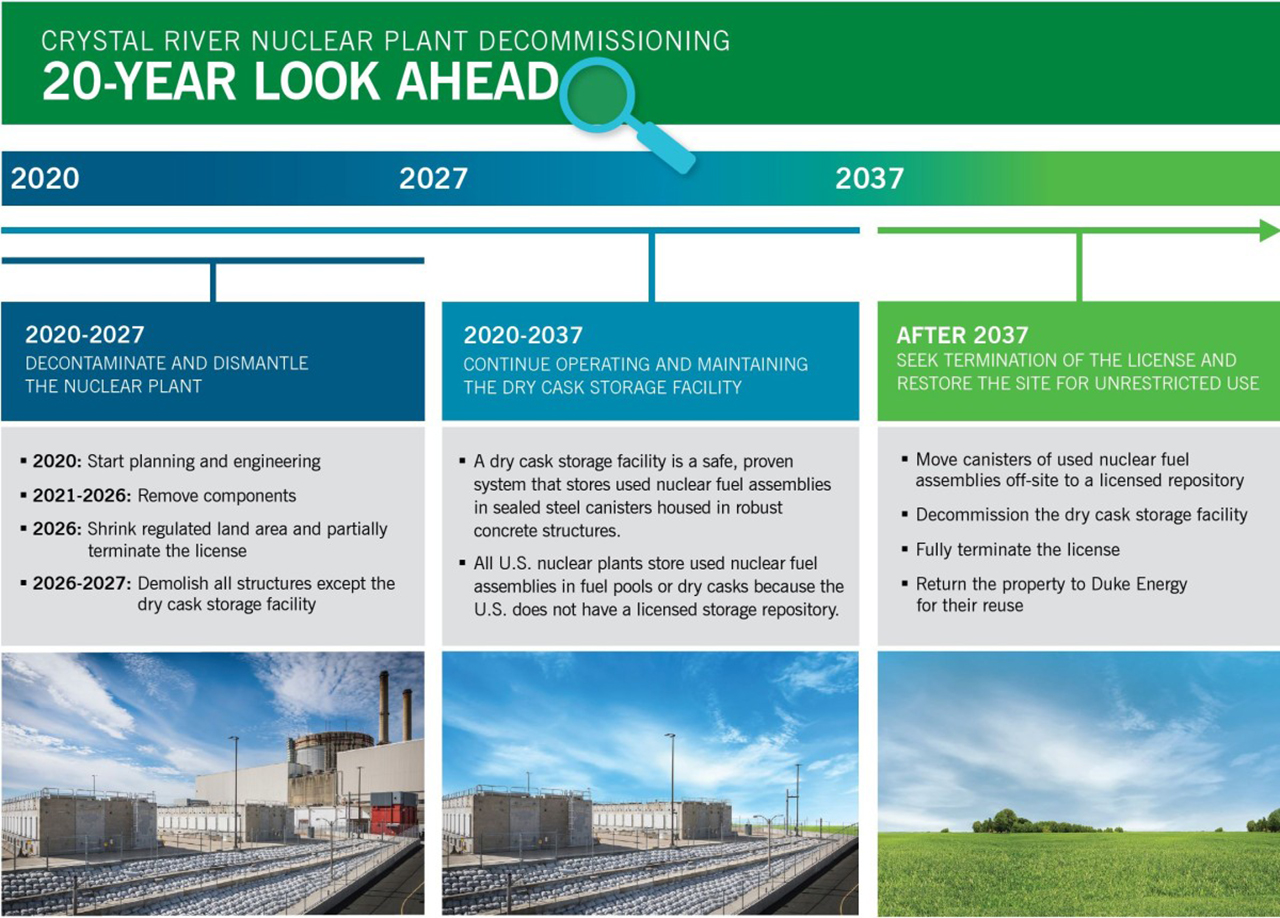

Третий энергоблок АЭС "Кристал Ривер" с реактором с водой под давлением во Флориде,начал коммерческую эксплуатацию в 1977 году, но был окончательно закрыт в 2013 году. В 2020 году владелец АЭС Duke Energy заключил контракт с компанией Accelerated Decommissioning Partners - совместным предприятием NorthStar Group Services и Orano USA - на начало дезактивации и демонтажа энергоблока в 2020 году, а не в 2067 году, как планировалось изначально.
Теперь, когда система охлаждения, корпус реактора и внутренние детали корпуса были удалены, здание реактора АЭС "Кристал Ривер" было передано компании NorthStar для дальнейшего сноса.
