На остановленной атомной электростанции Графенхайнфельд в Германии начался демонтаж первого из четырех парогенераторов из здания реактора.

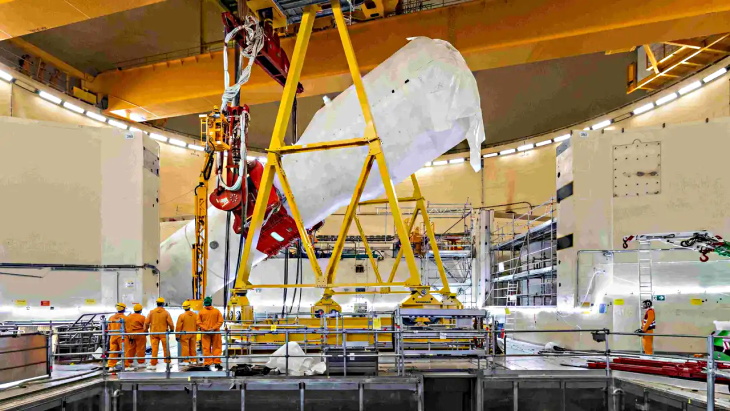

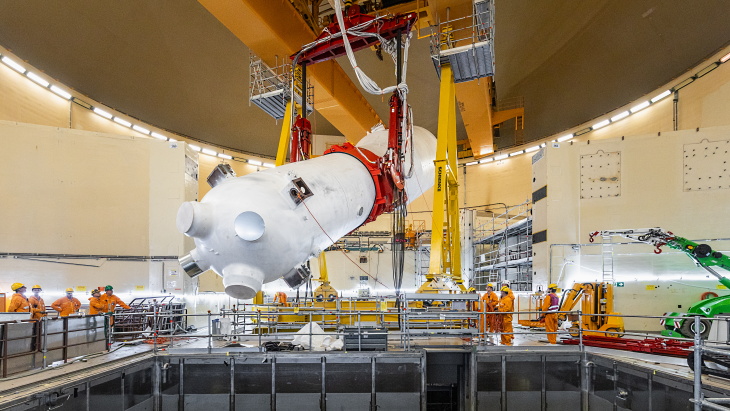

Первый парогенератор длиной 20 метров и массой 365 тонн был отсоединен от места установки внутри здания реактора, постепенно поднят, наклонен и несколько раз повернут, прежде чем, наконец, установлен перед новым барьером контролируемой зоны.
Разработка проекта вывода из эксплуатации АЭС Графенхайнфельд началась еще в 2021 году. Для подъема и разгрузки компонентов потребовалось несколько конструктивных изменений в здании реактора станции.
"Эта задача потребовала предельной точности и впечатляющих инженерных разработок. Благодаря многомесячной подготовке, фактическая операция по подъему была выполнена без сбоев примерно за 9 часов. Наши опытные партнеры Framatome и Mammoet, которые уже демонтировали четыре парогенератора на атомной электростанции в Унтервезере, также справились с этой задачей на АЭС в Графенхайнфельде" - сказал руководитель проекта Бургхард Линднер.
Компонент будет вывезен из контролируемой зоны и подготовлен к транспортировке на специальную площадку на территории электростанции. Затем последует демонтаж оставшихся трех парогенераторов. Последний парогенератор планируется демонтировать к концу февраля.
Весной 2027 года четыре парогенератора будут отправлены в Cyclife в Швеции, где будут демонтированы на месте и частично переплавлены. Cyclife - дочерняя компания французской EDF, специализирующаяся на выводе из эксплуатации атомных электростанций и утилизации отходов. В 2021 году компания получила контракт от PreussenElektra на демонтаж и утилизацию в общей сложности 12 парогенераторов с германских АЭС Унтервезер, Графенрайнфельд и Гронде.
На АЭС Графенхайнфельд эксплуатировался единственный энергоблок с реактором с водой под давлением мощностью 1275 МВт АЭС достигла первой критической мощности в декабре 1981 года и была подключена к электросети в том же месяце. Она была введена в промышленную эксплуатацию в июне 1982 года. В соответствии с принятой в 2011 году 13-й поправкой к Закону Германии "О ядерной энергетике" компания "Графенхайнфельд" лишилась разрешения на эксплуатацию энергоблока и АЭС была окончательно закрыта 27 июня 2015 года.
Компания PreussenElektra подала заявку на получение разрешения на вывод из эксплуатации и первый демонтаж в Графенхайнфельде в 2014 году и получила его в 2018 году. В ходе этой первой процедуры утверждения компания подробно описала концепцию полного демонтажа системы и запланированные для этого мероприятия. PreussenElektra разделила подачу заявки на отдельные этапы демонтажа на два этапа. Демонтаж объектов станции начался в апреле 2018 года после выдачи первого разрешения. Второе разрешение на демонтаж, выданное в декабре 2022 года, заявка на которое была подана в декабре 2019 года, включает демонтаж корпуса реактора и окружающей его биологической защиты.
