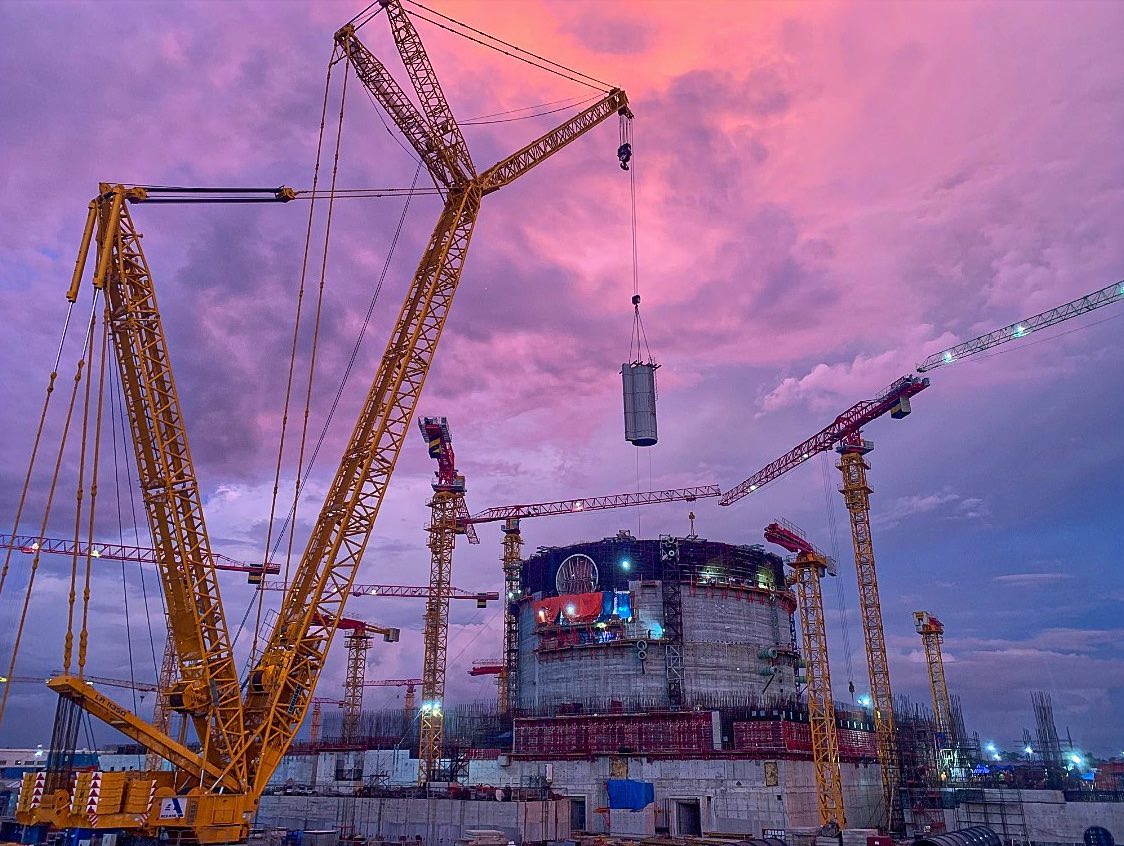

Здание реактора №1 АЭС «Руппур» подросло: совсем недавно здесь было завершено бетонирование третьего яруса внутренней защитной оболочки (ВЗО).⠀
Работы по монтажу и бетонированию блоков на реакторном здании были выполнены специалистами ООО «Трест РосСЭМ» всего за 118 дней.
Бетонирование, на которое потребовалось более 2000 м³ смеси, проходило в два этапа. За время изготовления, монтажа и бетонирования секций ВЗО реализовано множество ППУ по сокращению сроков изготовления и сооружения. Это позволило выполнить ключевое событие в запланированные сроки.
Источник:
Группа компаний ASE
