На Нововоронежской АЭС-2 (заказчик – ОАО «Концерн Росэнергоатом», генеральный проектировщик и генподрядчик – АО «Атомэнергопроект», Москва) произведена установка на штатное место купола реакторного здания энергоблока №2.

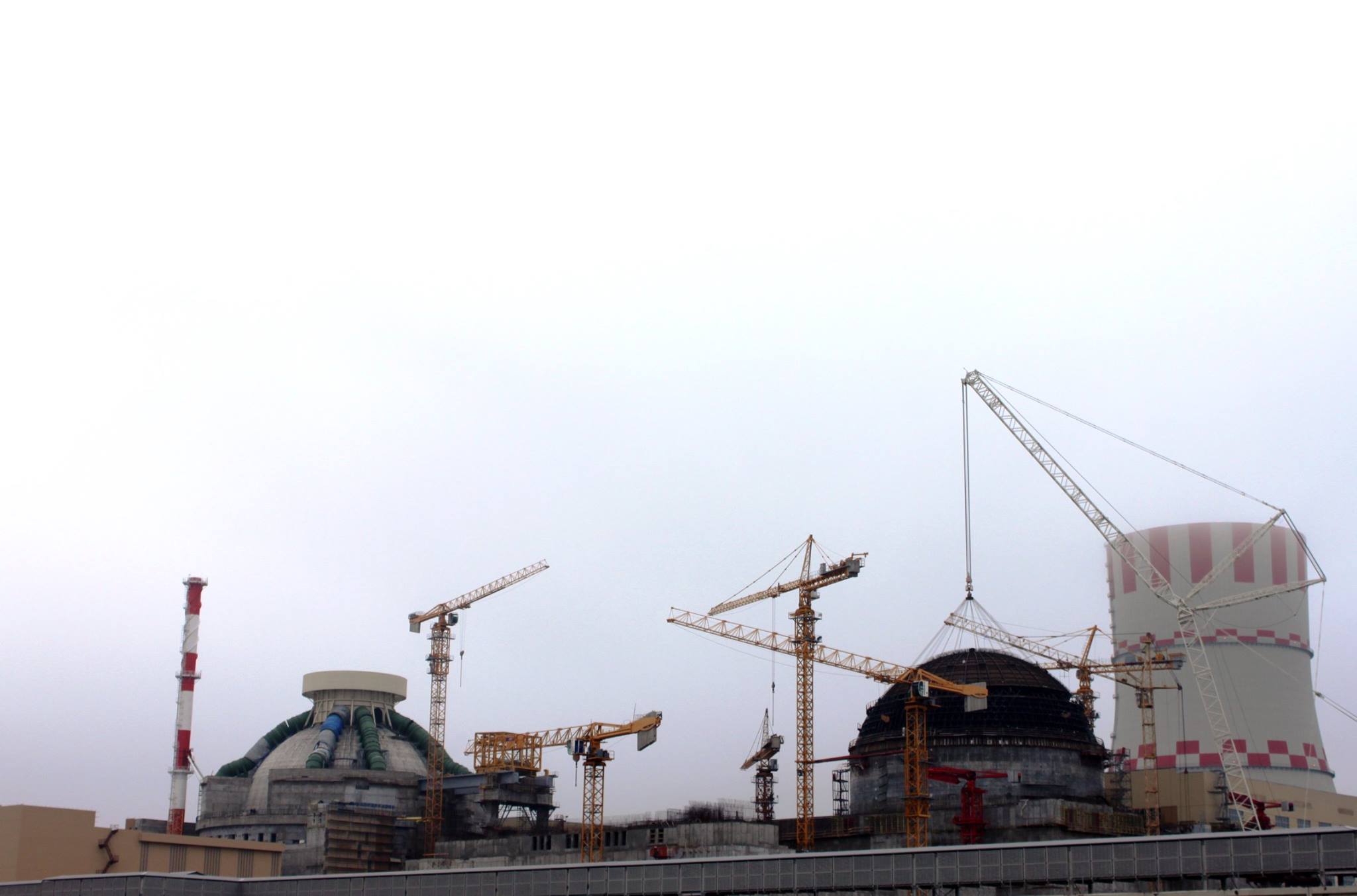

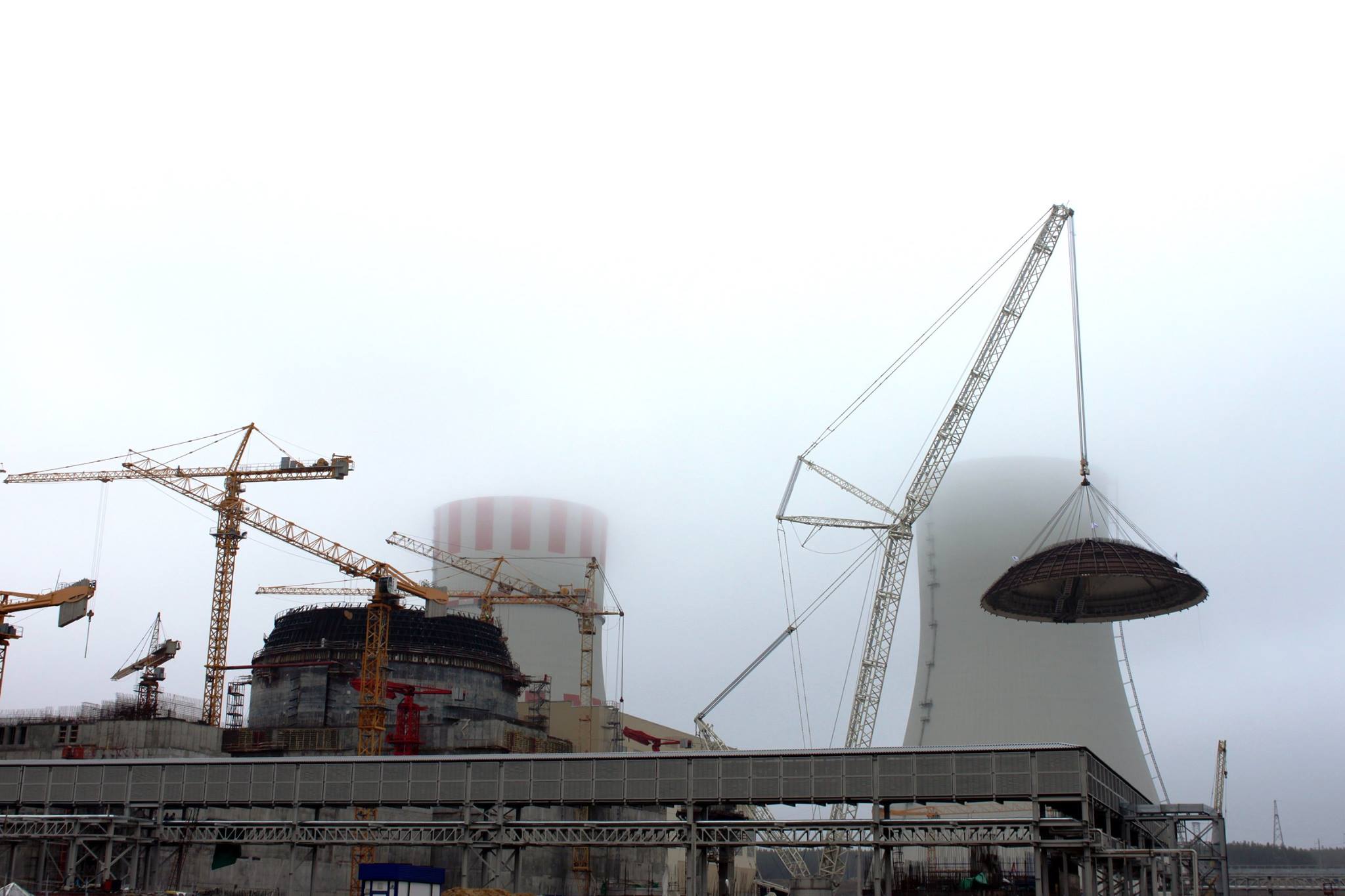

14 ноября в проектное положение (с отметки +51,7 до отметки +61,7 метров) установили верхнюю часть купола весом более 200 тонн. Установка купола на штатное место предварялась укрупнительной сборкой его составных элементов (армоблоков), что позволило обеспечить высокое качество монтажных работ. На нулевой отметке была проведена не только сборка металлоконструкций купола, но также монтаж технологических систем - в частности, элементов систем безопасности АЭС.
Монтаж купола ведут специалисты ОАО «Энергоспецмонтаж» (входит в контур управления АО «Атомэнергопроект») и ООО «Трест РосСЭМ».
Установка купола реакторного здания позволит активизировать работы по отделке помещений, облицовке конструктивов внутри гермообъема и создать зону «чистого монтажа», что является обязательным условием для начала монтажа корпуса реактора.
К бетонированию купола внутренней защитной оболочки строители приступят в марте следующего года.
Двойная защитная оболочка здания реактора, частью которой является купол, исключает выход радиоактивности в окружающую среду и служит физической защитой от природных и техногенных внешних воздействий, включая землетрясение, ураганы, падение самолета.
По словам первого заместителя генерального директора АО «Атомэнергопроект» Леонида Егорова, установка купола - знаковое событие в процессе возведения Нововоронежской АЭС-2:
«С завершением операции по монтажу купола внутренней защитной оболочки второго энергоблока вся станция приобретает завершенный вид».
