Новости 16 мая 2013

Состоялось очередное заседание оперативного штаба по строительству Балтийской АЭС

На строительной площадке Балтийской АЭС под руководством директора филиала ОАО «Концерн Росэнергоатом» «Дирекция строящейся Балтийской АЭС» Евгения Власенко и первого вице-президента по управлению проектами ОАО «НИАЭП» Александра Полушкина состоялось заседание оперативного штаба по сооружению 1-го и 2-го энергоблоков.

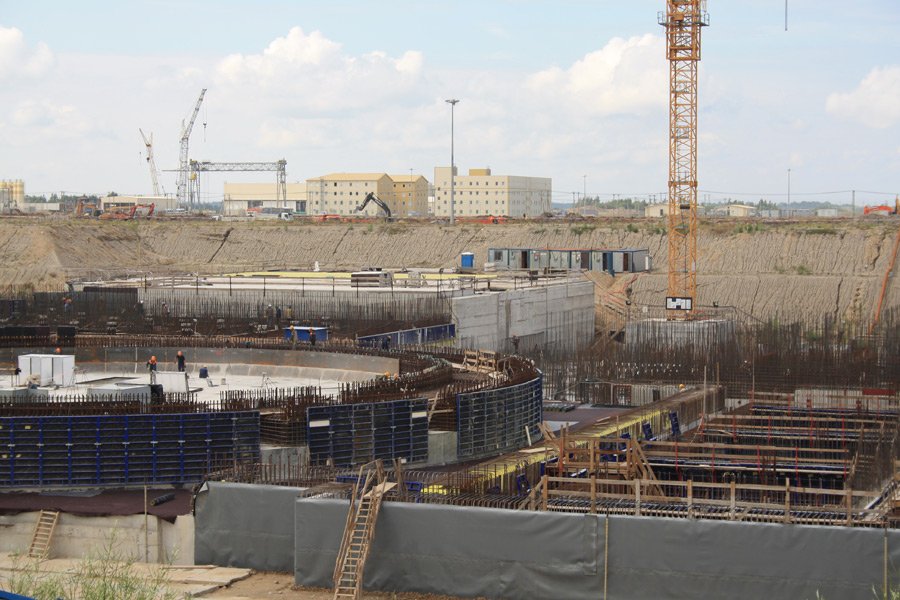

Перед совещанием участники оперативного штаба совершили традиционный обход строительной площадки, где осмотрели состояние объектов.

По состоянию на конец апреля на здании реактора энергоблока №1 выполнено устройство внутренних строительных конструкций  с отметки -8,68 до отметки –3,85. На здании управления энергоблока №1 выполнено бетонирование стен с отметки –7,300 до отметки -4,400.

На начало мая численность квалифицированного рабочего персонала на площадке составляет 1771 человек.  Строительные и монтажные работы активно ведутся на 26 объектах.

Открывая заседание штаба, Александр Полушкин озвучил основную задачу для всех участников строительства – форсировать темпы сооружения Балтийской АЭС. Для реализации этой задачи необходимо синхронизировать все графики, отражающие сроки, объемы выполнения работ, поставки оборудования и пр.

В продолжение заседания были заслушаны доклады по итогам выполнения тематического плана в апреле 2013 года, а также определены целевые задачи на май и ключевые события на II квартал - устройство перекрытия вспомогательного корпуса на отметке -7,600 (эн-блок №1); армирование внутренней оболочки на здании реактора с отметки -1,250 до отметки +8,000 (эн-блок №1); устройство фундаментной плиты брызгальных бассейнов  на отметке –4,00(эн-блок №1); устройство стен паровой камеры с отметки -3,700 до отметки  -0,500 (эн-блок №1); устройство верхнего строения подъездного ж/д пути необщего пользования до станции «Промышленная».

Кроме того,  на заседании были рассмотрены вопросы поставки оборудования, график движения рабочей силы в текущем году. Отмечено, что план освоения капитальных вложений по выполнению строительно-монтажных работ (СМР) в соответствии с тематическим планом на апрель 2013 года выполнен на 107,6%.

Следующее ближайшее заседание оперативного штаба по темпам строительства Балтийской АЭС пройдет в мае.
