Специалисты ООО «Корпорация АК «ЭСКМ» начали монтаж блочных трансформаторов на строящейся в Бангладеш АЭС «Руппур», в рамках договора на выполнение строительно-монтажных работ.

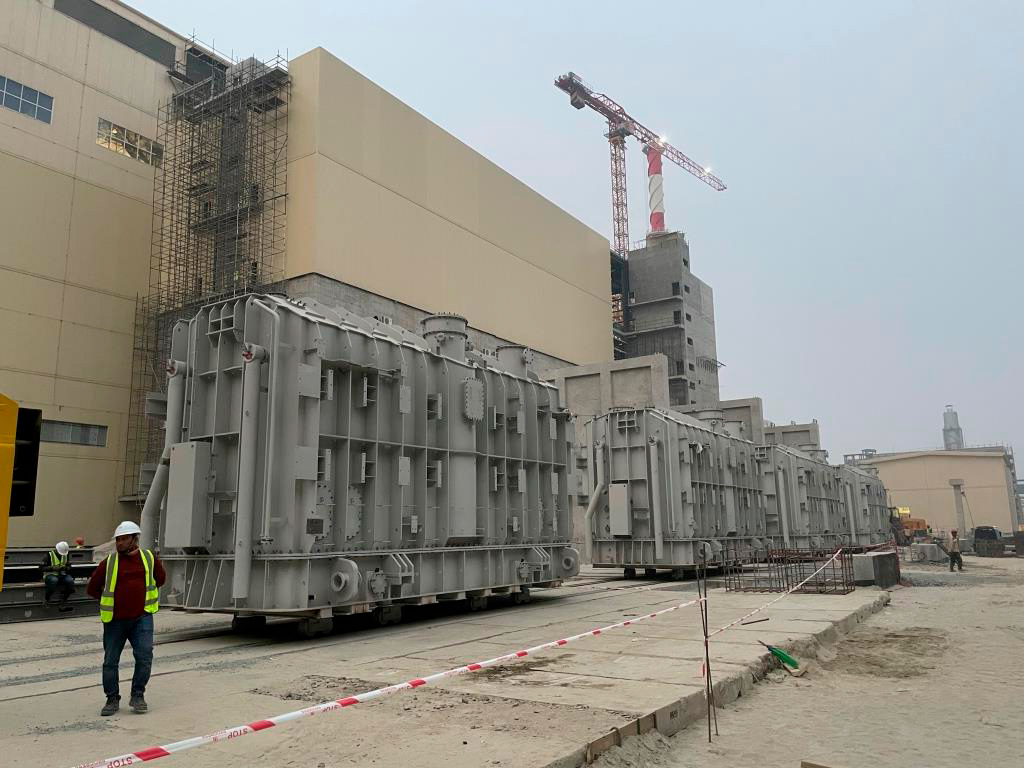

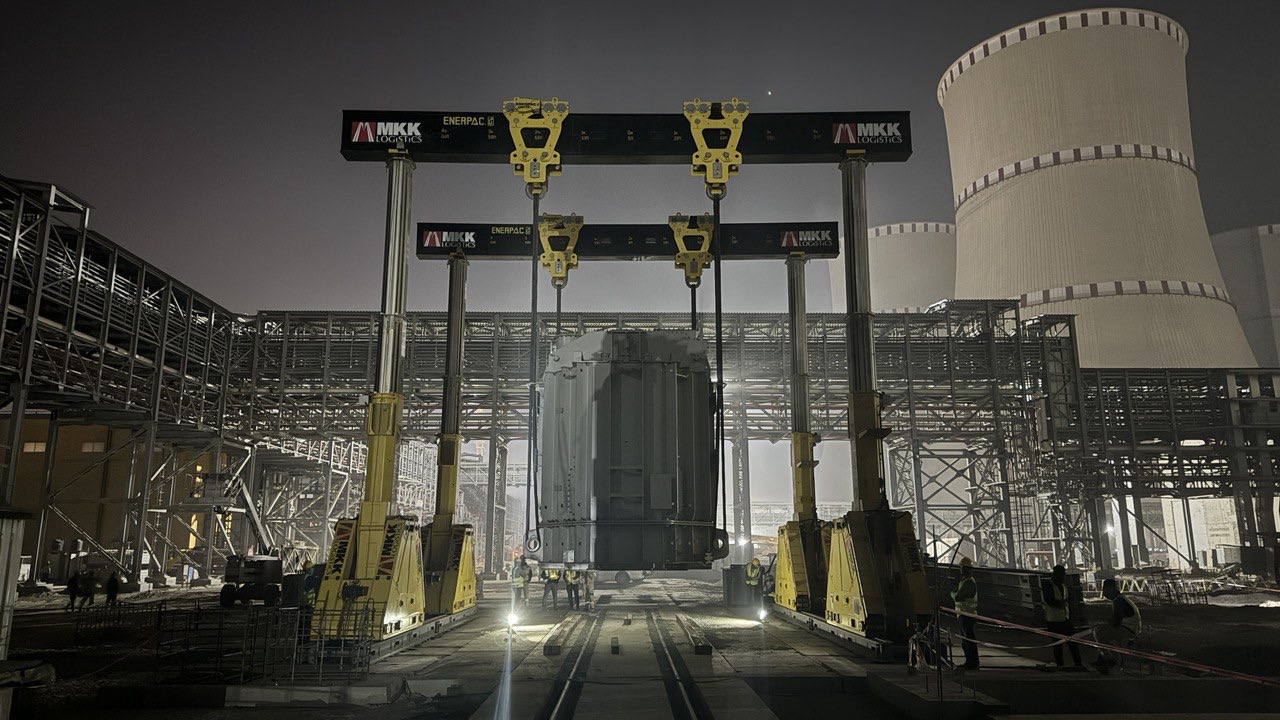

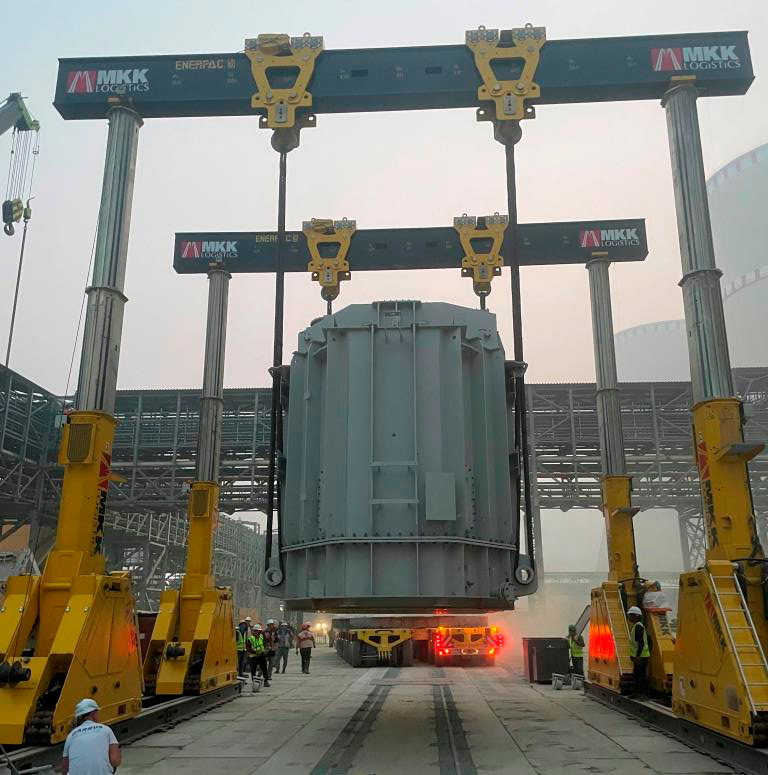

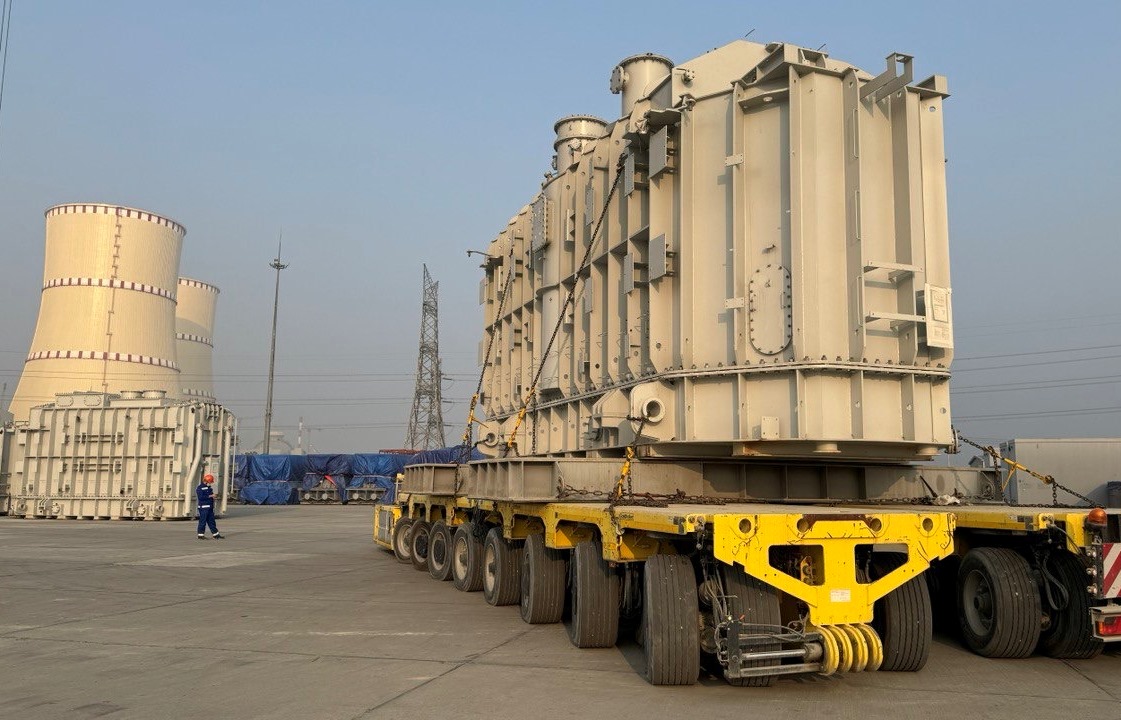

Силами участка специализированных работ (УСР) филиала в НРБ ООО «Корпорация АК «ЭСКМ» произведена перевозка с места временного хранения трех блочных трансформаторов ОРДЦ-533000/420 (весом 360 тонн каждый) и двух трансформаторов собственных нужд (весом 92 и 69 тонн) российского производства. Выгрузка оборудования портальной системой и установка на проектные фундаменты завершена успешно.
Ведутся работы по монтажу трансформаторов. Монтаж данного оборудования обеспечит выполнение ключевых задач 2024 года. Работы идут в соответствии с утвержденным графиком, срок окончания работ – июль 2024. Численность специалистов УСР ООО «Корпорация АК «ЭСКМ» на площадке АЭС «Руппур» составляет 20 человек, общее число привлечённых электромонтажников на площадке превышает 2500 человек.
