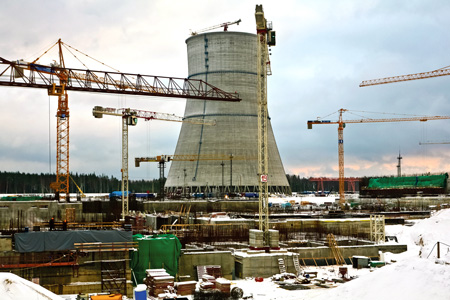

На площадке Ленинградской АЭС 2 кипит работа. Ушедший год был непростым для атомных строителей в Сосновом Бору, а начало года нынешнего оказалось ещё сложнее. Под самые праздники, 29 декабря Сосновоборский городской суд вынес решение о временной приостановке сооружения станции. Однако после новогодних каникул решение было отменено. Наша газета разбиралась в подробностях этой истории.
Вначале сразу оговоримся, что строительство Ленинградской АЭС 2 на самом деле ни на час не прерывалось. Генеральному подрядчику, инжиниринговой компании «СПбАЭП», удалось убедить судебные органы решение своё как минимум отложить. К счастью, в данном случае всесильная Фемида была хоть и скора на расправу, но действовала вполне справедливо и глаз не открывала. Ещё один важный момент — претензий собственно к сооружению станции нет и не было.
С иском против ОАО «СПбАЭП» выступил городской прокурор. Столь важный и крупный проект, как сооружение атомной станции, безусловно, надзорные органы не обходят вниманием, и это правильно. Так вот, по итогам одной из проверок в августе 2010 года прокуратура сообщила, что на строительной площадке в Сосновом Бору выявлены нарушения норм пожарной безопасности и санитарно-эпидемиологического законодательства. Правда, большинство пунктов СПбАЭП оспорил и отчасти позицию свою отстоял. Ещё целый ряд замечаний надзорных органов удалось оперативно снять.
Однако в ноябре последовала очередная проверка, по итогам которой Сосновоборский суд и назначил наказание в виде административного приостановления деятельности на площадке по одному делу на 30 суток, по второму — на 40 суток. Слушания возобновились сразу после праздников, и 11 января с 15:00 по московскому времени суд по ходатайству петербургской инжиниринговой компании утвердил решение о досрочном прекращении исполнения наказания в виде административного приостановления деятельности на строительной площадке Ленинградской АЭС 2.
Отметим, что проект сооружения ЛАЭС 2 внесён в Программу долгосрочной деятельности Росатома. Государственный контракт на строительство двух первых энергоблоков станции был заключён ОАО «СПбАЭП» 14 марта 2008 года. Электрическая мощность каждого энергоблока с реактором типа ВВЭР составит около 1,2 ГВт, теплофикационная — 250 Гкал/ч. Расчётный срок службы ЛАЭС 2 – 50 лет, основного оборудования — 60 лет. На конец 2010 года на объекте работало около 2 тыс. человек и пять субподрядных организаций.
СУД ПОЛУЧИЛ ВСЕ ГАРАНТИИ
О том, как сейчас обстоят дела на площадке и в чём суть претензий надзорных органов и прокуратуры, нашей газете рассказал директор ОАО «СПбАЭП» Алексей Кайдалов.
— Объясните, пожалуйста, в чём суть этого судебного разбирательства.
— Судебное разбирательство было инициативой прокуратуры Соснового Бора, которая решила привлечь к ответственности нашу компанию в связи с тем, что, по их мнению, до конца прошлого года на стройплощадке не были устранены замечания, сформулированные по итогам проведённых ранее проверок.
Речь о вопросах, касающихся, в основном, санитарных норм. В частности, бытовых условий — проживания и питания строителей. Однако хочу подчеркнуть особо: всё это не относилось конкретно к производственному процессу. Это важно знать.
— Чем, в таком случае, обусловлены столь жёсткие меры, как решение о приостановке строительства?
— Прокурор города полагает, что раз на площадке не созданы необходимые условия проживания для рабочих, то вряд ли люди смогут качественно строить станцию.
Не скрою, действительно есть целый ряд справедливых замечаний. Но все недочёты обязательно будут устранены. Многие из них, кстати, к настоящему времени уже ликвидированы. Однако есть проблемы более масштабного характера, решить которые мы ещё не успели. Например, завершение строительства столовой и стационарное размещение бытовых городков.
Между тем вынесенное судом постановление мне кажется излишне суровым. Особенно учитывая важность сооружения ЛАЭС 2 для развития энергетики северо-запада России.
— Однако 11 января суд решение отменил. Почему?
— Мы гарантировали суду и прокуратуре, что предпримем конкретные действия в конкретные сроки по пунктам, которые вызывают наибольшие вопросы. Это, как я уже говорил, строительство столовой и то, что касается инженерного обеспечения бытовых городков.
— Как сейчас идут дела на площадке? Отразилось ли постановление суда, принятое в конце декабря, на ходе строительства?
— Стройка сейчас работает в нормальном режиме. У нас была договорённость с надзорными органами о том, чтобы на период до 11 января отложить выполнение судебного решения.
Дело в том, что есть процессы технологически непрерывного характера, например бетонирование. Эти процессы по сути сравнимы с металлургическим производством. Их невозможно остановить по щелчку.
Надо отдать должное всем участниками процесса: нам удалось прийти к консенсусу, и бетонные работы не прекращались. Более того, за первую декаду января они выполнены в тех плановых показателях, которые мы и предполагали.
— Можете обозначить срок выполнения обязательств, связанных с отменой судебного решения?
— Мы должны соблюсти все гарантийные обязательства, и сроки там очень жёсткие: в течение первого квартала основные, наиболее горячие вопросы нужно снять. Здание столовой, например, уже есть, оно построено. Закончена внутренняя отделка, теперь необходимо подключать тепло и электропитание. Затем завезти основное оборудование и сдать помещение в эксплуатацию.
Кроме того, требуется завершить работы по канализованию площадки, на которой будут расположены все бытовые городки наших субподрядчиков.
Я надеюсь, таким образом будут сняты все вопросы к нам, как к генподрядчику, со стороны прокуратуры и суда. Ещё раз повторюсь: к производственному процессу в ходе судебного разбирательства никаких претензий не было.
— Сейчас вы уже достигли пикового количества работающих на площадке?
— Численность работающих будет только расти. В наступившем году в частности предстоит начать строительство ещё целого ряда объектов ЛАЭС 2. В этой связи будут организованы конкурсы по выбору субподрядных организаций для производства конкретных работ.
Так что наша стройка развивается, и пик ещё не достигнут. До конца года мы должны провести все запланированные конкурсные процедуры, и тогда цифры по численности будут уже близки к максимальному значению.
— Росатом в 2010 году предметно занимался вопросами сокращения стоимости строительства новых АЭС. Не возникло ли у вас в этой связи проблем с субподрядчиками?
— Оптимизация цены стройки, безусловно, стала проблемой, которой в прошлом году посвящалось очень много времени. И нам удалось в конце 2010 года подписать все необходимые дополнительные соглашения к основным контрактам, что позволило выйти на довольно ощутимую экономию. Конечно, было непросто, ведь коммерческие организации относятся, мягко говоря, без энтузиазма к вопросу о снижении стоимости.
Мы вынуждено прибегли к непопулярным мерам. И я хочу поблагодарить всех партнёров за понимание и за совместно проделанную работу. Да, было сложно, возникало недопонимание. По каким-то вопросам мы пошли навстречу нашим субподрядчикам. Но хочу подчеркнуть: ни один из них не отказался от продолжения сотрудничества, все остались на площадке и, я надеюсь, останутся до конца строительства. В ближайшее время мы должны завершить все работы по договорной кампании на 2011 год.
