На Ростовской АЭС прошло очередное заседание штаба строительства энергоблоков №№ 3, 4, на котором были подведены итоги работы в ноябре и поставлены задачи, выполнение которых намечено до окончания текущего года.
В заседании штаба также приняли участие заместитель генерального директора Госкорпорации «Росатом» – директор Дирекции по капитальному строительству Сергей Будылин, и заместитель генерального директора ОАО «Концерн Росэнергоатом» – директор по капитальному строительству Виктор Сучков.
В ходе совещания директор Ростовской АЭС Александр Паламарчук акцентировал внимание участников на необходимости документального подтверждения выполненных работ: «Эти правила установлены Госкорпорацией, и мы обязаны их выполнять. Только после полного оформления пакета документов работы будут считаться фактически выполненными».
Руководитель проекта – директор ОАО «НИАЭП» Валерий Лимаренко, подводя итоги работы штаба, отметил, что наступление календарной зимы и периода низких температур никоим образом не должны влиять на сроки и качество строительных работ на третьем и четвертом энергоблоках.
«На стройплощадке четвертого энергоблока Калининской АЭС климат еще более сложный, но это не помешало нам – генеральному подрядчику, осуществить физпуск блока в установленные сроки», – сказал он.

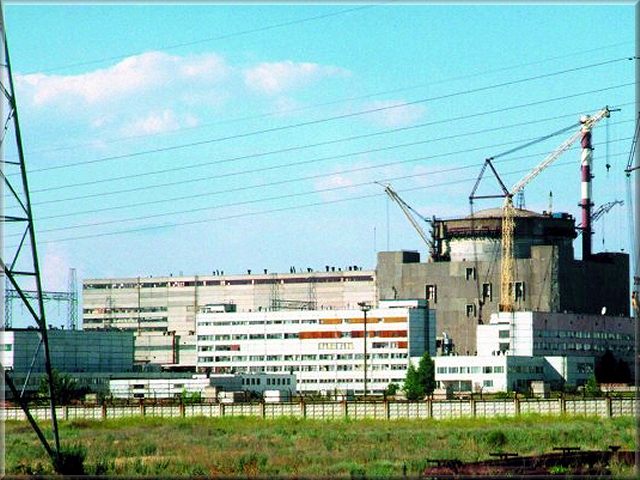

В настоящее время на стройплощадках Ростовской АЭС основные строительные работы ведутся в реакторном отделении, машинном зале и на площадке сооружения испарительной градирни.
Общая численность работающих на объектах уже составляет около 6 тысяч человек.
