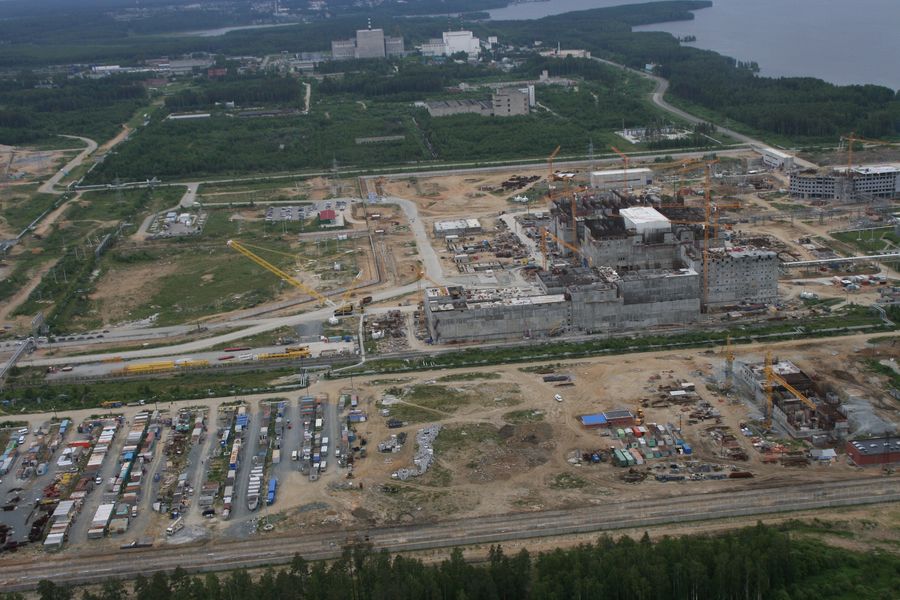

Численность строительно-монтажного персонала на площадке строящегося энергоблока № 4 с реактором БН-800 составляет более 3,5 тысяч человек – такая информация прозвучала на очередном заседании штаба строительства. Все они имеют российское гражданство и допуск к работе на режимном объекте.
Со стороны Заказчика сформированы и действуют рабочие группы по основным направлениям подготовки к физическому пуску реактора БН-800 и вводу в эксплуатацию энергоблока № 4. Основные из них – по режимам энергоблока, по комплексу приёмки натрия, по монтажу реактора, по электрообогреву и теплоизоляции оборудования реакторной установки, по парогенератору, по машзалу, по физпуску, по АСУ ТП.
Заводы завершают изготовление основного оборудования, необходимого для нового энергоблока. Так, например, «ЗиО-Подольск» в декабре отгрузил три крупных узла деаэратора, а Коломенский завод изготовил комплект дизель-генераторных установок для системы резервного электроснабжения: две ДГУ мощностью по 4000 кВт и три – мощностью по 3200кВт.
19 декабря на склад Белоярской АЭС прибыл из Франции первый контейнер с особо чистым натрием, используемым в качестве теплоносителя реакторной установки. В настоящее время группа инженеров французской фирмы-поставщика MSSA проводит подготовительные работы в комплексе приёмки натрия, где разогрев натрия для перекачки в приёмочные ёмкости будет осуществлять специальная установка французского производства. Всего в течение 2013 года для нового энергоблока предстоит принять 2000 тонн натрия.
Энергетический пуск (то есть включение в энергосистему) энергоблока №4 Белоярской АЭС с реактором БН-800 запланировано на 2014 год. Символично, что ввод в эксплуатацию нового энергоблока совпадёт с годом 50-летнего юбилея Белоярской АЭС.
