24 января об этом заявил на заседании оперативного штаба директор по строительству Ростовской АЭС ОАО «НИАЭП» Александр Хазин.
«Главным событием месяца, безусловно, является досрочная установка статора генератора турбины энергоблока № 3 на штатное место»,
- подчеркнул он.
Операцию по установке оборудования на штатное место провели специалисты ООО «Волгодонское монтажное управления» (ВдМУ) (входит в группу предприятий ОАО «НИАЭП» - генерального подрядчика строительства).

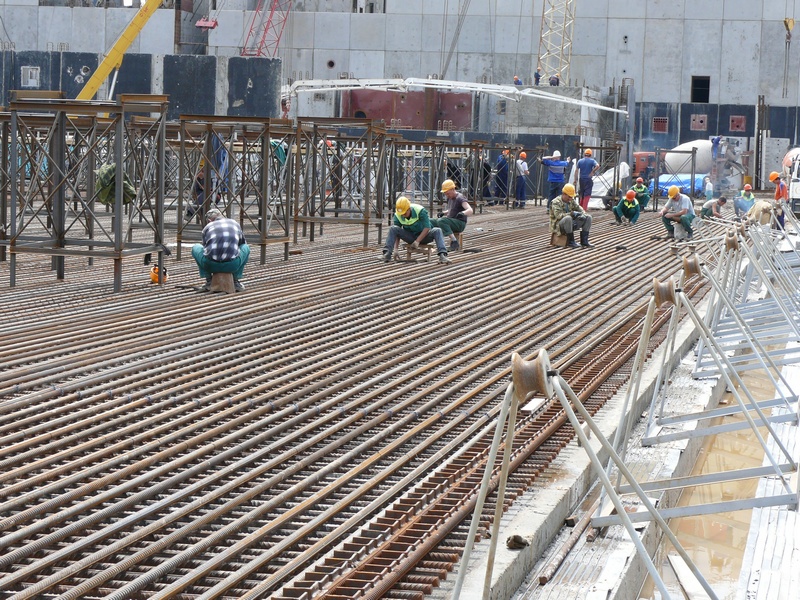

В феврале 2013 года в реакторном отделении энергоблока №3 должны быть закончены работы по установке на штатное место компенсатора давления. Кроме того, планируется выполнить прокладку 95 километров кабеля по помещениям главного корпуса блока № 3 и монтаж трубопроводов в объеме 180 тонн.
На заседании штаба также был рассмотрен тематический план на весь 2013 год. Одним из главных событий которого в июне станет установка на штатное место корпуса реактора на строящемся энергоблоке № 3 Ростовской АЭС.
