На строительной площадке Ленинградской АЭС-2 под председательством заместителя Генерального директора – директора филиала ОАО "Концерн Росэнергоатом" "Управление сооружением объектов" Александра Паламарчука и и.о. директора филиала ОАО «Концерн Росэнергоатом» «Дирекция строящейся Ленинградской АЭС-2» Олега Иванова состоялось второе в новом году заседание оперативного штаба по сооружению 1-го и 2-го энергоблоков.
В нем приняли участие заместитель Генерального инспектора ОАО «Концерн Росэнергоатом» Анатолий Концевой, заместитель Генерального директора - директор по научно-инженерной поддержке Станислав Антипов, директор ПКФ Сергей Егоров, директор ОАО "Атомтехэнерго" Эдуард Сааков, представители генпроектировщика и генподрядчика.
С докладом о ходе сооружения Ленинградской АЭС-2 выступил заместитель начальника Главного Управления – начальник филиала "СУ-315" Алексей Лапшин, также об итогах работы за 2012 год и задачах на 2013 год доложили руководители основных подрядных организаций. Свою оценку хода строительства Ленинградской АЭС-2 дал и.о. директора Ленинградской АЭС - 2 Олег Иванов.
В соответствии с Графиком 3-го уровня в 2013 году работы должны вестись на 132 объектах. В настоящее время работы начаты на 145 объектах, активно ведутся на 105 объектах.

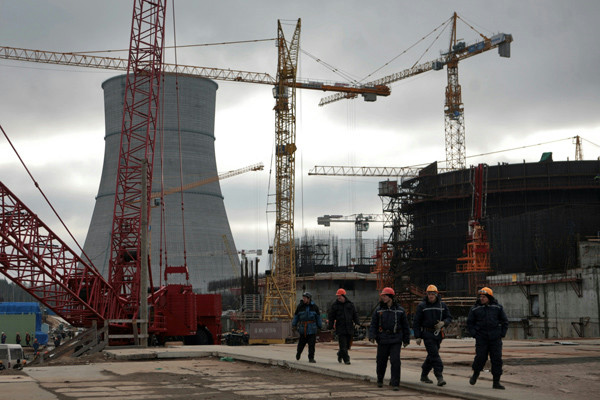

По состоянию на начало февраля на здании реактора энергоблока № 1 выполнены работы: устройство гермооблицовки ВЗО с отм. +22,00 до отм. +34,20; бетонирование ВЗО до отм. +19,50; бетонирование НЗО до отм. +19,50; бетонирование перекрытия на отм. +8,00; армирование шахты реактора до отм. +11,27.
На здании турбины энергоблока №1 выполнено бетонирование фундамента под турбоагрегат; монтаж кранов г/п 220т.,50,15; монтаж металлоконструкций ферм кровли; бетонирование стен выше отм. +15,90.
На здании реактора энергоблока № 2 выполнены работы: устройство облицовки ВЗО с отм. -1,25 до отм. +9,40; бетонирование НЗО с отм. -1,25 до отм. +2,50; бетонирование шахты реактора до отм. -1,25; устройство внутренних строительных конструкций до отм. -1,25.
На заседании оперативного штаба особое внимание уделено исполнению графика поставки оборудования и обеспеченности ПСД. Определены задачи на 2013 год в целом, среди них: увеличить численность персонала на строительной площадке до уровня, соответствующего графику движения рабочей силы; организовать должным образом работу строительной лаборатории и службы геодезии на площадке строительства ЛАЭС-2; достроить объекты строительной базы №1, необходимые для обеспечения строительного производства; обеспечить выполнение контрольных событий февраля.
В соответствии с графиками инспекционных проверок в январе на строительной площадке Ленинградской АЭС-2 инспекционными службами были проведены проверки по охране труда, пожарной и промышленной безопасности. Продолжается работа по повышению личной культуры безопасности строительного персонала.
В заключение совещания заместитель Генерального директора – директор филиала ОАО "Концерн Росэнергоатом" "Управление сооружением объектов" Александр Паламарчук дал оценку выполненным в 2012 году и в январе 2013 года работам, отметив наращивание темпа и объемов строительных работ на зданиях и сооружениях Ленинградской АЭС-2 и выполнение инвестиционной программы 2012 года. По словам Александра Васильевича, удалось создать команду единомышленников для выполнения главной задачи – строительства Ленинградской АЭС-2
Следующее ближайшее заседание оперативного штаба по темпам строительства Ленинградской АЭС-2 пройдет в марте 2013 года.
