9 апреля 2013 года на строительной площадке Ленинградской АЭС-2 под председательством первого заместителя директора филиала ОАО «Концерн Росэнергоатом» «Управление сооружением объектов» Виктора Сучкова и директора филиала ОАО «Концерн Росэнергоатом» «Дирекция строящейся Ленинградской АЭС-2» Юрия Галанчука состоялось очередное заседание оперативного штаба по сооружению энергоблоков №1 и №2.

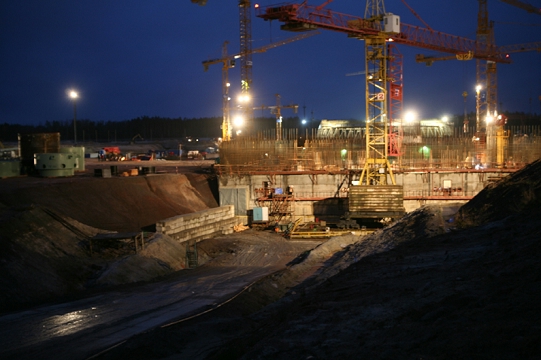

Перед совещанием участники оперативного штаба совершили обход площадки сооружения Ленинградской АЭС-2, осмотрели состояние строящихся объектов и дали оценку работам, выполненным в марте.
По состоянию на начало апреля на здании реактора энергоблока №1 выполнено бетонирование внутренней защитной оболочки (ВЗО) с отметки +19,75 до отметки +23,45; завершены работы по армированию ВЗО с отметки +23,50 до отметки +27,50; выполнено бетонирование наружной защитной оболочки (НЗО) с отметки +23,75 до отметки +27,45; выполнен монтаж закладной детали под транспортный шлюз НЗО на отметке + 26,00; продолжаются работы по бетонированию стен с отметки +8,00 до отметки +14,50. На строительную площадку доставлен и собран кран Liebherr 11350 грузоподъемностью 1350 тонн. На здании турбины энергоблока №1 введен в эксплуатацию кран машзала грузоподъемностью 220+220 тонн. Ведутся работы по устройству кровельного покрытия и ограждающих конструкций, работы по монтажу выхлопных трубопроводов и сепаратора пароперегревателя.
На здании реактора энергоблока №2 выполнено бетонирование НЗО с отметки +2,25 до отметки + 6,25. Ведутся работы по монтажу каналообразователей ВЗО с отметки -1,25 до отметки +9,40. Ведется армирование перекрытия на отметке -0,10. На здании турбины энергоблока №2 выполнен монтаж металлоконструкций с отметки +7,80 до отметки +16,00. Ведутся работы по возведению стен выше отметки +15,90 и работы по бетонированию фундаментов под оборудование на отметке 0,00.
На 9 апреля численность квалифицированного рабочего персонала на площадке составляет 2689 человек. Строительные и монтажные работы активно ведутся на 106 объектах.
На заседании оперативного штаба представлены итоги выполнения тематического плана в I квартале 2013 года, определены целевые задачи на апрель и ключевые события на II квартал, рассмотрены вопросы поставки оборудования, график движения рабочей силы в текущем году. Отмечено, что план освоения капитальных вложений по выполнению строительно-монтажных работ (СМР) в соответствии с тематическим планом на I квартал 2013 года выполнен на 104%.
Особое внимание на совещании уделено состоянию дел с выпуском проектно-сметной документации. Решено, что для ускорения решения текущих вопросов по проектированию на площадке ЛАЭС-2 будет усилена группа рабочего проектирования и авторского надзора, в том числе с привлечением специалистов ОАО «Энергозащита».
Директор Ленинградской АЭС-2 Юрий Галанчук дал оценку темпам работ на строительной площадке в январе - марте, проанализировал выполнение инвестиционной программы и программ по строительно-монтажным и проектно-изыскательским работам, поставил задачи генподрядчику и генпроектировщику на апрель и на II квартал, обратив внимание на необходимость скорейшего наращивания численности персонала на строительной площадке ЛАЭС-2 и повышения качества инженерной подготовки производства, а также на необходимость компенсировать текущее отставание от графика выпуска рабочей документации на 2013 год.
В заключение совещания первый заместитель директора филиала ОАО «Концерн Росэнергоатом» «Управление сооружением объектов» Виктор Сучков отметил, что «выполнение плана марта внушает оптимизм» и пожелал удерживать позитивную динамику в работе по сооружению Ленинградской АЭС-2, сохраняя освоение капитальных вложений по выполнению СМР в пределах миллиарда рублей ежемесячно.
Следующее ближайшее заседание оперативного штаба по темпам строительства Ленинградской АЭС-2 пройдет в мае.
