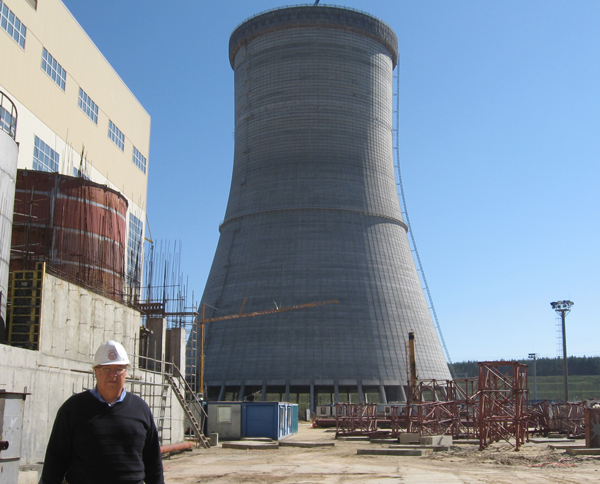

На Нововоронежской АЭС-2 (генеральный проектировщик и генподрядчик – ОАО «Атомэнергопроект», Москва) приступили к бетонированию оболочки вытяжной башни градирни второго энергоблока.
Монтаж опорных железобетонных конструкций, которые станут основанием для оболочки градирни, был завершен в феврале. Причем для выполнения монтажных работ потребовалось на 80 дней меньше, чем при возведении опорных конструкций первой градирни. Оптимизация проводится в рамках реализации проекта Производственной системы «Росатом», когда исключаются непроизводственные потери, сокращаются сроки выполнения работ при безусловном сохранении качества.
На сооружение башни градирни высотой 171 метр потребуется 10,8 тыс. кубометров бетона. Работы ведутся с помощью уникального крана, способного постепенно наращивать свою высоту – до максимальной в 203 метра.
Планируется, что бетонирование вытяжной башни градирни энергоблока №2 будет завершено в 2014 году.
На градирне энергоблока № 1, которая до своей проектной высоты была возведена еще прошлом году, также ведутся интенсивные работы. В данный момент идет монтаж внутренних опорных конструкций, состоящих из 2300 элементов. В ближайшее время начнутся работы по антикоррозийному покрытию оболочки градирни. Полностью завершить сооружение объекта планируется в конце 2013 года.
