10 октября на строительной площадке Ленинградской АЭС–2 прошел очередной оперативный штаб по сооружению энергоблоков №1 и №2. Работу штаба возглавил заместитель Генерального директора - директор филиала ОАО «Концерн Росэнергоатом» «Управление сооружением объектов» Александр Паламарчук.
Перед совещанием участники оперативного штаба совершили обход площадки сооружения Ленинградской АЭС-2, осмотрели состояние возводимых объектов, оценили объемы строительных, тепло- и электромонтажных работ.

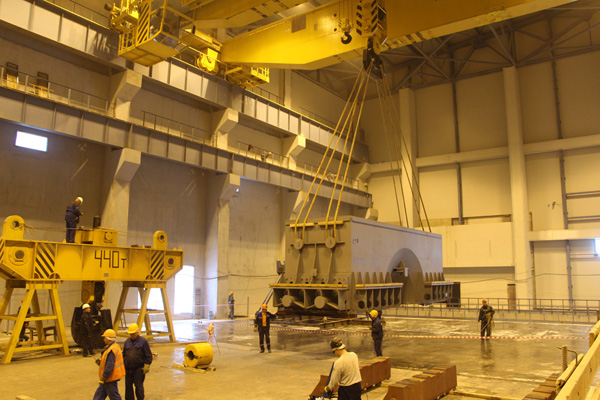

По состоянию на начало октября на здании реактора энергоблока №1 выполнено бетонирование внутренней защитной оболочки (ВЗО) с отметки + 39,50 м до отметки + 43,50 м; начат монтаж подкранового рельса полярного крана; приступили к монтажу металлоконструкций купола ВЗО. На здании турбины энергоблока №1 продолжается монтаж четырех сепараторов пароперегревателей, начаты работы по монтажу паровой турбины. На здании реактора энергоблока №2 выполнено бетонирование наружной защитной оболочки (НЗО) с отметки + 9,25 м до отметки + 13,25 м; бетонирование ВЗО с отметки - 1,25 м до отметки + 1,75 м. На здании турбины энергоблока №2 выполнен монтаж металлоконструкций подкрановых балок под электрический мостовой кран грузоподъемностью 220+220 т, предназначенный для перемещения сверхтяжелых грузов в турбинном зале второго энергоблока.
Строительные работы открыты на 158 объектах, ведутся активно на 134 объектах. Численность квалифицированного строительного персонала, занятого на сооружении объектов Ленинградской АЭС-2, составляет 3450 человек. До конца текущего года численность строительного персонала планируется увеличить еще на 1000 человек.
На заседании оперативного штаба заслушаны доклады руководителей генерального подрядчика и генерального проектировщика о выполнении решений предыдущего штаба, разработке рабочей документации, сроках поставки оборудования, доклад по итогам проверок по охране труда, пожарной и промышленной безопасности, проведенных инспекционными службами на строительной площадке Ленинградской АЭС-2 в сентябре.
Отмечено, что выполнение инвестиционной программы по освоению капитальных вложений по энергоблокам №1 и №2 в сентябре 2013 года составило 100%.
Руководством филиала «ОАО Концерн Росэнергоатом» «Дирекция строящейся Ленинградской АЭС-2» поставлены задачи генподрядчику и генпроектировщику на октябрь, среди которых: продолжить наращивание численности персонала на строительной площадке Ленинградской АЭС-2, разработать график ввода в эксплуатацию объектов стройбазы №1, необходимых для размещения поступающего оборудования, обеспечить выполнение контрольных событий октября.
Следующее ближайшее заседание оперативного штаба по темпам строительства Ленинградской АЭС-2 пройдет в ноябре.
