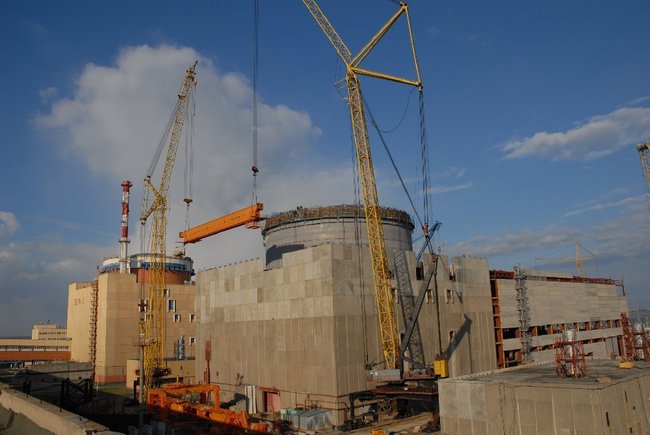

18 февраля 2014 года на площадке Ростовской атомной станции прошел очередной оперативный штаб по строительству энергоблоков №3 и №4. Руководил работой штаба заместитель генерального директора ОАО «Концерн Росэнергоатом» – директор филиала «Управление сооружением объектов» Александр Паламарчук.
Особое внимание в работе штаба было уделено пусковому энергоблоку №3 Ростовской АЭС. Сейчас там монтажниками ведутся работы по сварке трубопроводов участвующих в важнейшей технологической операции - проливу систем на открытый реактор. Всего на трубопроводах, участвующих в «проливе», сварщикам необходимо было сделать 30300 стыков. На данный момент более 15 000 стыков уже заварено, и план февраля - 6681 стык - близок к выполнению. Основная нагрузка в решении этой задачи легла на строителей ЗАО «Сезам» и Волгодонского монтажного управления. Качество и сроки работ четко регламентированы руководством штаба, на стройплощадке существует недельно-суточное планирование и все работы производятся под контролем заказчика и надзорных органов.
Из 4,5 тыс. километров кабеля и электрифицированной запорно-регулирующей арматуры уже проложено по пусковому блоку более трёх тысяч, а из необходимого количества для начала операции «пролива», осталось проложить всего чуть более 200 километров. Операция пролива систем на открытый реактор намечена на март этого года.
На энергоблоке №4 строящейся Ростовской АЭС монтажниками ЗАО «Сезам» и ООО «Строительная индустрия» были установлены блоки «сухой защиты». Оборудование весом 140 тонн, высотой более 5 метров, внешним диаметром около 7 метров входящее в состав оборудования шахты реактора и являющиеся одним из важнейших элементов защиты АЭС было установлено на штатное место в шахте реактора на отметке +14,57 метра.
В завершении работы штаба были рассмотрены вопросы поставки оборудования и определены задачи на март. «Спасибо за проделанную работу, так как успешное выполнение монтажа главного циркуляционного насоса открыло дорогу к важнейшей операции – проливу систем на открытый реактор с последующей сборкой реакторной установки, загрузкой топлива и пуску блока. Задачи на этот пусковой год понятны, главное не снижать темпов и дальше качественно и в срок выполнять все решения штаба», - обратился к строителям Александр Паламарчук.
Пуск энергоблока №3 Ростовской АЭС намечен на 2014 год.
