Новости
2

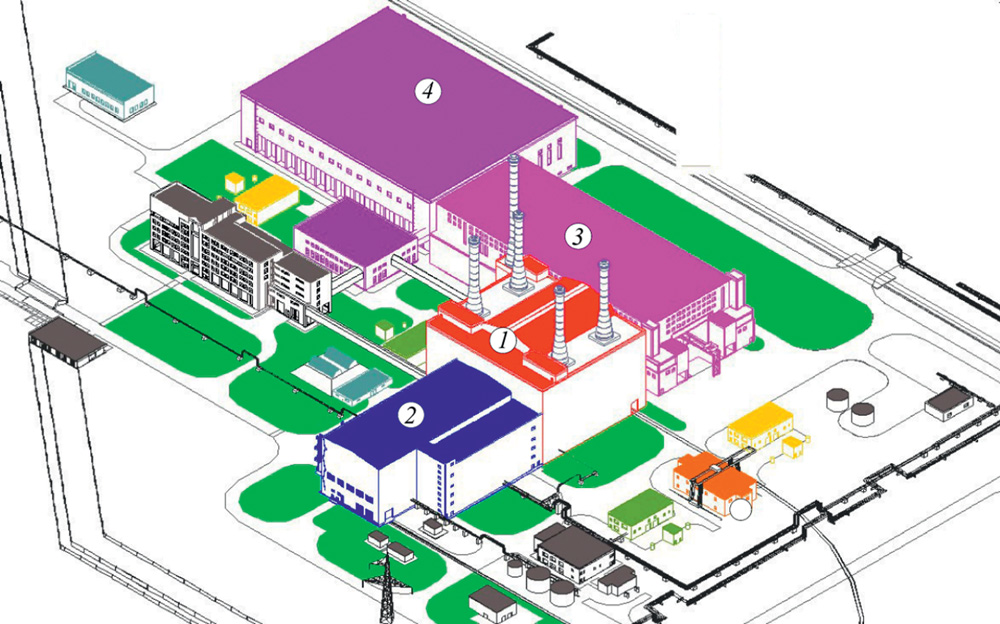

Технический проект реакторной установки (РУ) проекта БРЕСТ-ОД-300 должен быть готов в июне 2014 года, доработанный проект по итогам НИОКР ожидается в декабре 2016 года.
Физический пуск реактора БРЕСТ-ОД-300 планируется на 2019 год, энергетический пуск — на 2020 год, говорится в материалах конференции по новой технологической платформе атомной энергетики.
Согласно материалам, в 2015-2018 годах должны быть определены ресурсные характеристики элементов РУ, скорректирован технический проект для получения лицензии на эксплуатацию. Разработка рабочей документации и изготовление оборудования запланированы на 2016-2019 годы.
По проекту в 2013 году уже утверждены технические задания на тепловыделяющие элементы (твэл) и тепловыделяющую сборку (ТВС), создан макет днища корпуса РУ, начаты экспериментальные работы.
Разработка проекта БРЕСТ-ОД-300 проводится по техническим заданиям в рамках проекта "Прорыв".
Источник:
