Новости
2
Объем работ на строительстве Белорусской АЭС в 2014 году по сравнению с 2013 годом будет увеличен в шесть раз. Об этом сегодня сообщил генеральный директор РУП "Белорусская АЭС" Михаил Филимонов в ходе конференции выставки "Атомэкспо-Беларусь 2014", передает корреспондент БЕЛТА.
По информации гендиректора, в этом году планируется уложить 33 тыс. т арматуры и 189 тыс. куб.м железобетона. По состоянию на 1 апреля уже смонтировано 8,4 тыс. т арматуры и уложено 40 тыс. куб.м бетона. В 2013 году было смонтировано 7,5 тыс. т арматуры и уложено 29 тыс. куб.м железобетона.

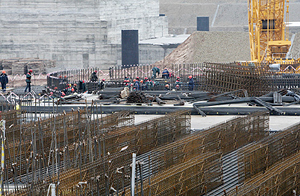

В настоящее время одновременно ведутся работы по строительству двух энергоблоков. Выполнены все земляные работы, по сооружению дренажных пластов, подбетонные работы и ведется строительство основных сооружений энергоблоков. На строительстве задействовано около 2 тыс. человек, к концу года количество работников на стройплощадке будет доведено до 3 тыс., рассказал гендиректор.
Источник:
