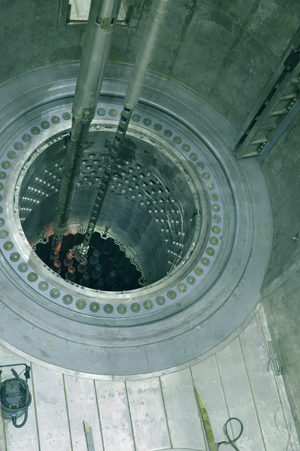

10 июня специалисты ОАО «Атомтехэнерго», монтажники ЗАО «Сезам» и рабочие цеха централизованного ремонта Ростовской АЭС с помощью машины перегрузки топлива начали загрузку имитаторов тепловыделяющих сборок (ТВС) в корпус реактора энергоблока №3.
Всего в течение ближайших дней будет загружено 163 имитатора ТВС (не содержащих ядерного топлива) и сделана окончательная сборка реактора для начала важного технологического этапа - гидроиспытаний и циркуляционной промывки (ГИ и ЦП).
На первом этапе испытаний и промывки проверяется качество монтажа, достигаются параметры аналогичные рабочему режиму: повышается температура воды в трубопроводах до 80С и увеличивается давление до 250кг/кв. см. В августе реактор испытают уже при «горячей обкатке», которая позволит специалистам снять различные характеристики работы оборудования: тепловыделение, теплопотери, расход теплоносителя, доказывающие безопасность реактора и соответствие его работы требованиям проекта.
Пуск энергоблока №3 Ростовской АЭС намечен на 2014 год.
