Первый энергоблок ЛАЭС-2, строящейся в Сосновом Бору (Ленобласть), планируется запустить по графику, в 2015 году. Об этом в пятницу рассказал журналистам генеральный директор Госкорпорации "Росатом" Сергей Кириенко.

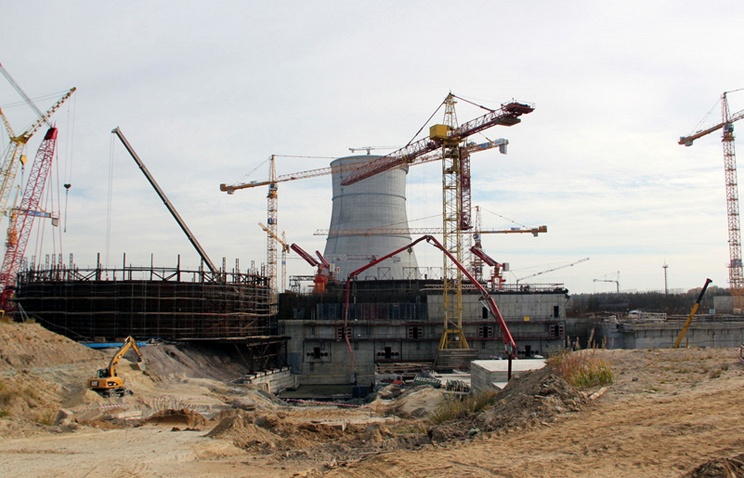

Кириенко в ходе осмотра стройплощадки выразил удовлетворение темпами строительства, но при этом напомнил, что ранее были допущены отставания по срокам.
"График остается жестким, мы задачу, которая стоит перед дирекцией по строительству станции, не меняем. Блок должен быть запущен в 2015 году. Имеется в виду и физический, и энергетический пуск",
- сказал он.
По словам гендиректора, 25 июля был представлен детальный график работ.
"Целый ряд решений, которые позволят наверстать отставания. Некоторые из них носят системный характер, мы будем использовать их на следующих блоках станции",
- добавил Кириенко. Он уточнил, что на строительстве станции будут использоваться большегрузные краны грузоподъемностью свыше 1000 тонн, а также наружный монтаж оборудования.
"Впервые использована загрузка реактора не горизонтальная, через шлюз, а вертикальная", - сказал он, уточнив, что "хорошо организована работа по максимальной укреплению основных блоков оборудования перед их монтажом".
Сергей Кириенко отметил, что сейчас на объекте работают 4200 человек, но на пиковых моментов потребуется увеличение до 5000-6000 человек.
Справка
Проект сооружения ЛАЭС-2 входит в программу долгосрочной деятельности концерна "Росэнергоатом". ЛАЭС-2 станет замещающими мощностями для ныне действующей Ленинградской АЭС, в составе которой - четыре действующих энергоблока (обеспечивают более 50% энергопотребления Петербурга и Ленинградской области).
Физический пуск первого блока ЛАЭС-2 намечен на начало 2015 года, а еще через год планировалось сдать его в промышленную эксплуатацию. Затем энергоблоки ЛАЭС-2 будут последовательно вводиться в 2016, 2020 и в 2021 годах.
