На Ленинградской АЭС–2 состоялся очередной оперативный штаб по сооружению первого и второго энергоблоков, который возглавил директор департамента «Управление сооружением объектов» Росэнергоатома Анатолий Грязнов.

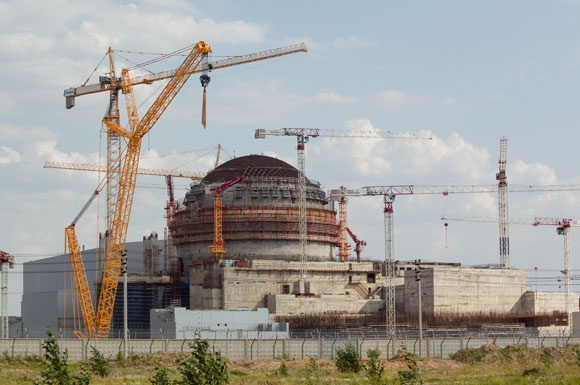

Традиционно оперативный штаб начали с обхода площадки сооружения атомной станции и продолжили на заседании в конференц-зале здания генподрядчика.
В течение нескольких часов были подведены итоги реализации проекта строительства замещающих мощностей за июль, заслушаны доклады руководителей генерального субподрядчика и генпроектировщика о ходе работ по сооружению энергоблоков ЛАЭС-2.
Юрий Галанчук, директор Ленинградской АЭС-2, особо подчеркнул, что в настоящее время все силы и средства Заказчика и Подрядчика необходимо направить на достижение основных задач, среди которых: опережающий ввод системы пожаротушения, подачи напряжения на собственные нужды, выработки первого кубометра химобессоленной воды для пролива технологических систем на разуплотненный реактор.
Директор ЛАЭС-2 дал указание всем присутствующим не допускать срыва сроков поставок оборудования на стройплощадку, а также в кратчайшие сроки подготовить все необходимые помещения под монтаж основного оборудования.
Подводя итоги заседания, Юрий Галанчук обозначил представителям сторон план контрольных корректировок, следовать которому требуется безотлагательно.
