Правительство Японии и компания-оператор аварийной АЭС "Фукусима-1" TEPCO не исключают переноса начала работ по извлечению расплавившегося ядерного топлива на первом энергоблоке на 2025 год.

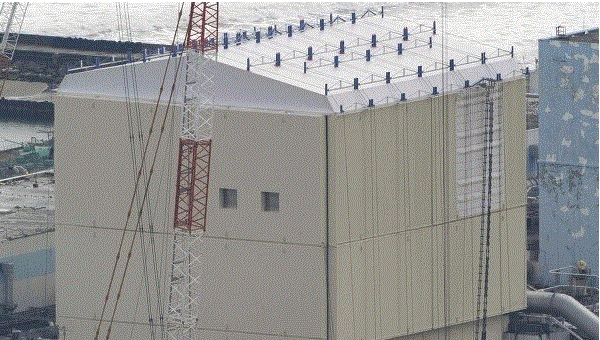

Компания объясняет это вынужденное смещение намеченного графика высокой времязатратностью производимых в настоящее время работ, в частности, разбор защитного саркофага над первым энергоблоком. Первый этап демонтажа начался 22 октября 2014 года. Как отмечает телеканал NHK, задержка в работах лишь на данном этапе может составлять около полугода.
Согласно первоначальному плану, работы должны были начаться в 2020 году. Кроме этого ожидается перенос работ также по извлечению сборок с отработанным ядерным топливом (ОЯТ) на первом энергоблоке станции с 2017 года на 2019 год.
В настоящее время на АЭС "Фукусима-1" ведутся работы по извлечению топливных сборок с ОЯТ на четвертом блоке станции. Операция была начата 18 ноября 2013 года и должна завершиться, согласно планам TEPCO, в марте следующего года.
