Срок выдержки ОЯТ новых британских реакторов перед помещением их в долгосрочное хранилище может быть сокращён вдвое - со 100 до 50 лет. К такому выводу пришло управление по выводу из эксплуатации ядерных объектов (NDA) Соединённого Королевства.

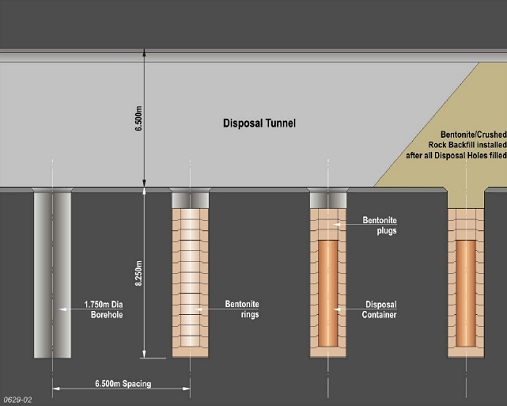

Одна из главных задач выдержки (cooling) отработавшего топлива - обеспечить соблюдение требований по температуре бентонитового слоя, одного из структурных элементов долгосрочного хранилища. Температура слоя не должна превышать 100°C.
Предварительные оценки, выполненные в директорате NDA по обращению с радиоактивными отходами, показали, что, в случае ОЯТ с глубоким выгоранием, характерным для EPR-1600 и AP-1000, температурные пределы для бентонита будут удовлетворены только при условии 100-летней выдержки кассет после их выгрузки из зоны. Впоследствии этот срок был уточнён и ещё более увеличен - до 110 лет.
Эти расчёты производились в предположении, что в каждом из контейнеров в долгосрочном хранилище будет загружено по четыре выгоревших сборки с выгоранием 65 ГВт×сут/т каждая. Было принято также, что в контейнер помещаются кассеты из одной партии - то есть, выгруженные из реактора одновременно.
Выдержка 100 и более лет для ОЯТ в пристанционных или промежуточных хранилищах может вызвать вопросы как по экономике, так и по безопасности. По этой причине, в NDA было предпринято оптимизационное исследование, направленное на снижение сроков выдержки.
В ходе оптимизационных расчётов, которые всё ещё подлежат дальнейшему уточнению, британцам удалось показать, что, смешивая в контейнерах кассеты с разным временем выдержки, можно существенно сократить среднее время выдержки ОЯТ, соблюдая при этом требования по температуре бентонита.
Долгосрочное хранилище ОЯТ в Великобритании должно быть открыто в 2075 году. Ожидается, что срок его службы составит 90 лет - до 2165 года. Если утверждение о необходимости 110-летней выдержки ОЯТ блоков с EPR и AP-1000 останется в силе, то часть выгоревшего топлива с этих блоков будет готова к размещению в долгосрочном хранилище только после его закрытия.
Блоки с EPR и AP-1000 будут построены в Соединённом Королевстве после 2020 года. Их проектный срок службы составит 60 лет. При 110-летней выдержке, последние выгоревшие сборки могут быть помещены в долгосрочное хранилище с соблюдением требований по температуре бентонита только в 2190 году - иными словами, спустя 25 лет после закрытия хранилища.
