Лопнувшая стропа ценой 25 тысяч рублей может привести к удорожанию стройки ЛАЭС-2 на 1,5 миллиарда. Но это мелочи по сравнению с тем, что и так сдвинувшиеся сроки запуска реактора, возможно, подрастут минимум на полгода. Есть мнение генподрядчика и Счетной палаты РФ.
При подъеме многотонного узла атомного реактора на стройке ЛАЭС-2 в Сосновом Бору лопнула стропа, и груз рухнул с высоты 20 метров на дно бассейна выдержки, где хранился в транспортной упаковке. Происшествие случилось еще 4 июля, но в информационное поле попало лишь 10-го, после возмущения сотрудников станции на профильных ресурсах.

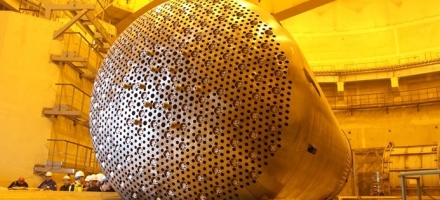

Блок защитных труб (БЗТ), вес 70 тонн, в высоту 7,5 метров. Предназначен для фиксации головки тепловыделяющих сборок и служит защитой органов управления реактором от воздействия теплоносителя.
Бассейн выдержки отработавшего ядерного топлива — сооружение, входящее в состав ядерной установки или пункта хранения ядерных материалов.
По некоторым оценкам, стоимость БЗТ составляет около трехсот миллионов рублей и производится под конкретный реактор. Собеседники на заводе-изготовителе упавшего агрегата ОАО "Ижорские заводы" оценили сроки изготовления нового БЗТ минимум в полгода при наличии сырья. Как отмечается в публикации заводской газеты "Ижорец", сборка реактора - "...это точная, ювелирная работа, в процессе которой с огромными стальными изделиями обращаются бережно, как с хрустальными".
"Упавший блок защитных труб (БЗТ) восстановлению не подлежит, - подтвердили в пресс-службе генподрядчика строительства АО "Концерн Титан-2". - Возможно, новый БЗТ будет доставлен с другой строящейся атомной станции". На вопрос 47news, кто захочет отдавать готовый БЗТ и о сроках его подгонки к реактору на месте, а также созданию под это документации, в компании ответили: "У нас очень сильные специалисты, будем работать в четыре руки. Вопрос будет решаться на уровне Москвы. Возможно, БЗТ нам передадут со станции, которая еще на начальном этапе стройки. В любом случае, мы заявляем, что ни сроки, ни стоимость строительства не увеличатся".
Предположение о том, что у стройки, которая только начата, еще нет заказанного БЗТ, понимания в разговоре не нашло.
"Концерн Титан-2" стал генподрядчиком на строительстве ЛАЭС-2 27 мая 2015 года. С декабря 2013 года функции генподряда на сооружении Ленинградской АЭС-2 выполняла компания ОАО "Атомэнергопроект" (г. Москва). АО "КОНЦЕРН ТИТАН-2" принял на себя все права и обязанности по исполнению договора в части выполнения строительно-монтажных работ. Ранее АО "КОНЦЕРН ТИТАН-2" являлось основным субподрядчиком на строительстве замещающих мощностей Ленинградской АЭС.
В пресс-службе ЛАЭС-1 также оперативно отреагировали на вопросы журналистов.
"На энергоблоке №1 строящейся ЛАЭС-2 4 июля 2015 года выполнялась плановая операция по извлечению блока защитных труб (БЗТ) из транспортной упаковки". В дирекции ЛАЭС подчеркивают, что работы проводились в соответствии с действующими правилами. "В процессе выполнения работ, когда груз подняли, произошла нештатная ситуация - разрыв стропов и падение оборудования на транспортную упаковку, из которой оно было извлечено. При падении груз не коснулся стен бассейна выдержки, таким образом, стены и облицовка бассейна не пострадали. Основную нагрузку от падения груза приняли на себя транспортный контейнер и деревянная выкладка с резиновой основой под ним, находящиеся на дне бассейна выдержки".
В ЛАЭС указали, что сейчас на месте работает комиссия по расследованию причин случившегося.
