На Ленинградской АЭС состоялся оперативный штаб по сооружению энергоблоков №1 и №2 под председательством Первого заместителя Генерального директора – директора филиала ОАО «Концерн Росэнергоатом» по реализации капитальных проектов Александра Паламарчука.
Участники штаба подвели итоги октября, определили задачи на текущий месяц и на ближайшую перспективу.

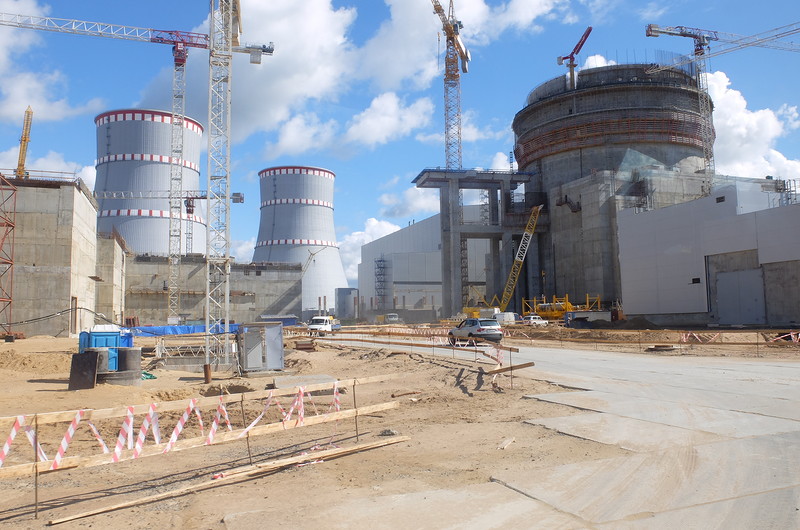

Особое внимание было уделено состоянию дел на строящемся энергоблоке №1. По словам первого заместителя директора Ленинградской АЭС по сооружению новых блоков Юрия Галанчука, продолжается монтаж оборудования и технологических трубопроводов под «пролив» на открытый реактор. На турбинном острове ведутся работы по промывке и гидроиспытаниям систем водоподготовки, продолжается монтаж элементов турбоустановки. До конца текущего месяца в здании турбины будут завершены испытания мостового электрического крана грузоподъемностью 220+220 тонн, что позволит установить на штатное место статор генератора.
«Ключевые задачи 2015 года должны быть выполнены в срок. Чтобы вплотную подойти к выполнению операции по «проливу» технологических систем на открытый реактор, руководству генподрядной организации АО «КОНЦЕРН ТИТАН-2» необходимо обеспечить строительную и инженерную готовность помещений под прокладку кабельной продукции и монтаж оборудования, завершить монтаж систем водоподготовительного устройства и приступить к выработке химобессоленной воды в промышленных объемах, ускорить темп монтажа систем пожаротушения в зданиях, которые будут задействованы в «проливе». Обязательным условием выполнения тематического плана является наращивание на площадке численности высококвалифицированного строительно-монтажного персонала»,
- сказал Юрий Галанчук.
По заявлению генподрядчика, план наращивания численности персонала на строительной площадке ЛАЭС-2 на IV квартал с разбивкой по организациям и объектам разработан. К концу года планируется довести численность персонала до четырех с половиной тысяч человек. Увеличение будет произведено как за счет внутренних резервов АО «КОНЦЕРН ТИТАН-2», так и за счет привлечения на площадку дополнительных сил субподрядных организаций.
Подводя итоги рабочей поездки на Ленинградскую АЭС-2, председатель штаба Александр Паламарчук отметил:
«Мы движемся в правильном направлении. Необходимо более тщательно прорабатывать вопросы недельно-суточного планирования, чтобы повысить управляемость площадкой в целом».
Следующее заседание оперативного штаба по темпам строительства Ленинградской АЭС-2 пройдет в декабре.
