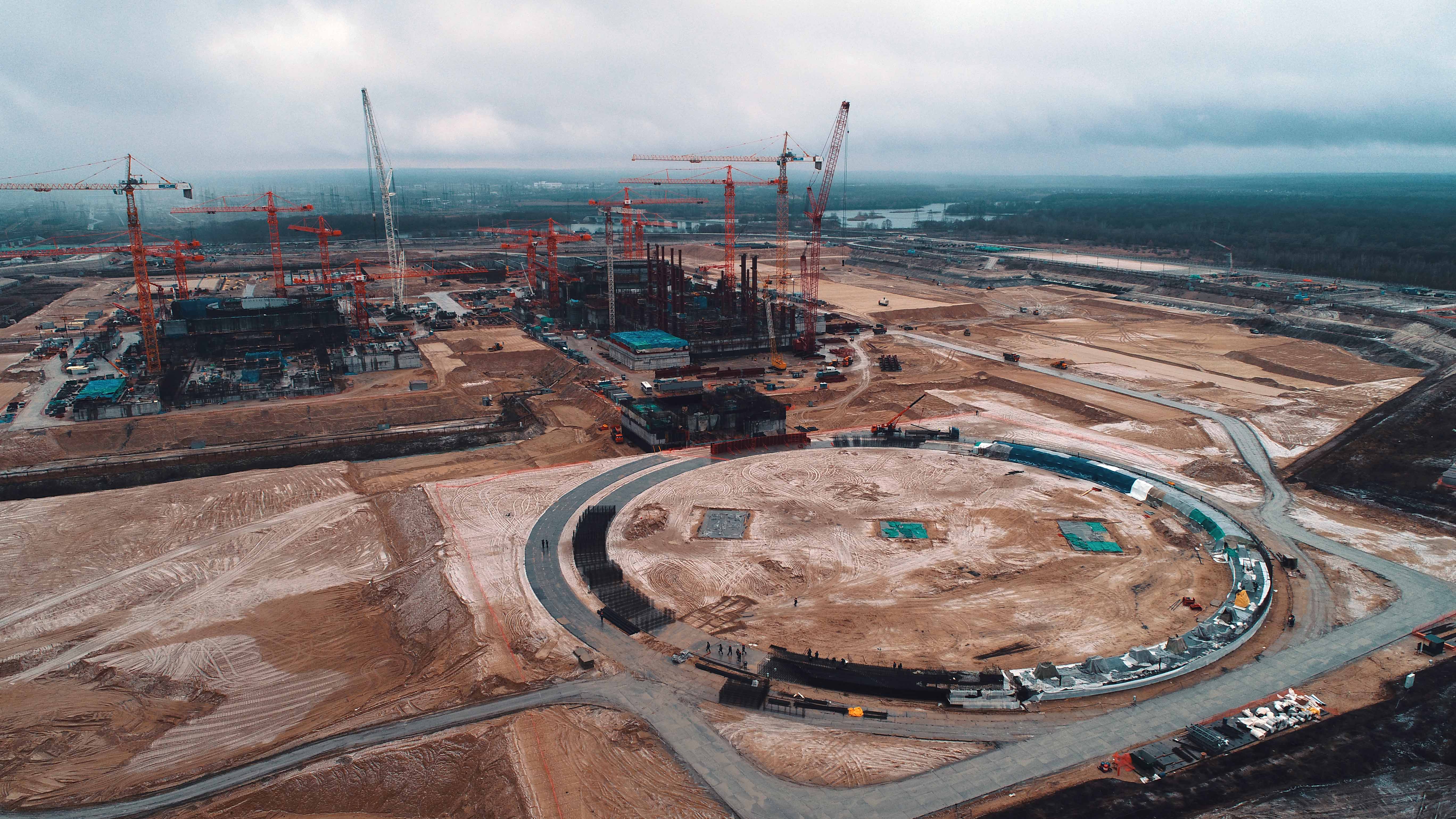

Увеличение численности обусловлено разворотом работ в два раза, сейчас на площадке сооружаются 44 объекта, к концу года их будет 80.
«Уже спланированы все параметры работы в 2020 году и в физических объемах, и в финансовых показателях, – отметил главный инженер Курской АЭС-2 Алексей Вольнов. – У нас по пять ключевых событий на каждом энергоблоке, и по одному государственному заданию: возведение перекрытия под главный циркуляционный насос на первом энергоблоке и установка в проектное положение фермы-консоли на втором энергоблоке».
В 2020 году планируется уложить порядка 170 тыс. кубометров бетона, использовать 18 тыс. тонн арматуры. Благодаря теплой зиме строители рассчитывают уложить свыше 2 млн кубометров песка в основание котлована, перешагнув плановый показатель, останется засыпать еще 1 млн кубометов – план 2021 года.
Ожидается поставка крупногабаритного оборудования – основного крана машзала грузоподъемностью 290 тысяч тонн. На осень запланирована доставка корпуса реактора на подготовку к монтажу. Монтаж будет осуществлен в 2021-м году.
«В этом году по технологии «Open-Top» начнем монтаж емкостного оборудования во вспомогательное и основное здания реактора – это баки большой емкости порядка 400 кубических метров. Метод «OPEN-TOP» позволяет упростить установку тяжелого оборудования, поскольку оно будет установлено непосредственно в конечное положение, в отличие от традиционного метода, который требует сложных такелажных приспособлений и процессов, – продолжил Алексей Вольнов. - В этом году сделаем и каркас здания турбины. Главная задача не потерять темп, который нарастили в конце прошлого года, а приумножить его, при безусловном сохранении качества».
К концу года строительная площадка видоизменится как визуально – объекты нарастят высоту, к примеру, градирня первого энергоблока достигнет отметки почти 11 метров, так и внутренне – в основных зданиях появится «начинка». Курская АЭС-2 начнет приобретать свой проектный облик.
