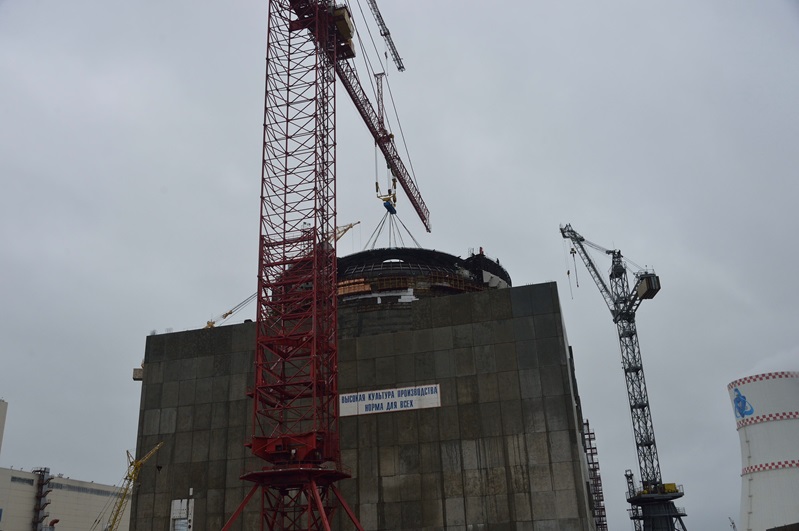

На строящемся энергоблоке №4 Ростовской АЭС приступили к бетонированию купола гермозоны. «Как и планировалось, мы в срок закончили армирование купола гермозоны и отдали его под бетонирование Строительно-монтажному управлению №1. Забетонировали шахту реактора и обеспечили строительную готовность для установки опорного кольца реактора», - сообщил о текущих работах главный инженер ООО «Трест РосСЭМ» Александр Мосалыкин.
«Восьмитонное опорное кольцо с помощью полярного крана уже доставлено в зону монтажа, и после получения соответствующего разрешения от надзорных служб мы приступим к его установке»,
- поделился планами на ближайшую перспективу директор волгодонского филиала ЗАО «Сезам» Олег Шуляр.
На опорное кольцо устанавливается сам корпус реактора. Установленный допуск по совмещению осей корпуса реактора и кольца опорного - всего один миллиметр. Ответственной организацией по монтажу опорного кольца и корпуса реактора, как и на энергоблоке №3, будет ЗАО «Сезам».
Напомним, 21 июня 320-тонный корпус реактора, изготовленный ОАО «Ижорские заводы» (г. Санкт-Петербург) был доставлен на строительную площадку энергоблока №4 Ростовской АЭС. Сейчас корпус реактора находится на площадке хранения у генерального подрядчика АО «НИАЭП» - АО «АСЕ». В зону монтажа он должен поступить в сентябре 2015 года. Установка корпуса реактора открывает широкий фронт работ для полноценного монтажа оборудования первого контура реакторного отделения.
Пуск энергоблока №4 Ростовской АЭС намечен на 2017 год.
