14 июля 2015

Ростовская АЭС: на строящемся энергоблоке №4 готовятся к бетонированию купола гермозоны

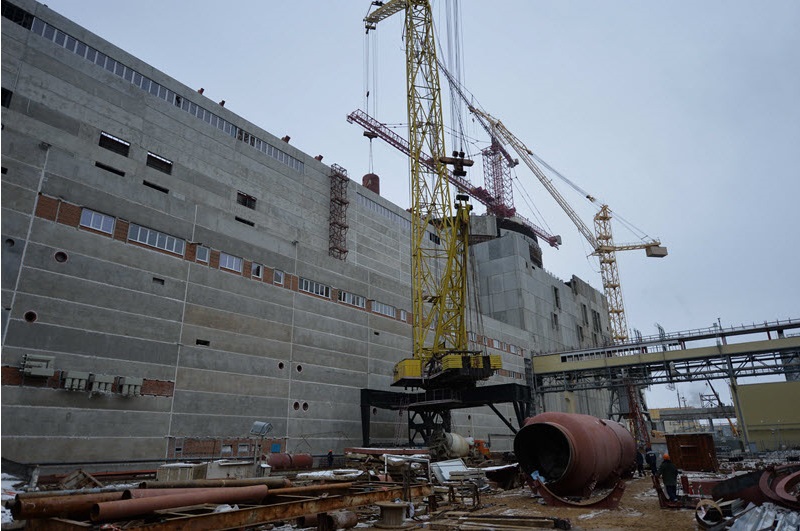

На энергоблоке №4 Ростовской АЭС ведутся подготовительные работы к бетонированию купола гермозоны.

«Мы практически завершаем армирование купола гермозоны, к концу этого месяца будем сдавать его под бетонирование. В самом реакторном отделении ведём монтаж стен бассейна выдержки топлива и готовим шахту реактора под бетон, чтобы к сентябрю обеспечить все условия для монтажа корпуса реактора»,

- рассказал о ближайших перспективах главный инженер волгодонского филиала подрядной организации ООО «Трест Росспецэнергомонтаж» Александр Мосалыкин.

Параллельно в гермозоне монтажники ЗАО «Сезам» ведут укрупнительную сборку блоков трубопроводов аварийного расхолаживания первого контура. А в машзале специалисты ООО «ВдМУ» проводят работы по монтажу металлоконструкций площадки обслуживания турбогенератора и устройство кровли.

Пуск энергоблока №4 Ростовской АЭС намечен на 2017 год.
