На энергоблоке №4 Ростовской АЭС ведутся работы по укрупнительной сборке блоков трубопроводов аварийного расхолаживания первого контура и монтаж стен бассейна выдержки и перегрузки топлива.
«В конце июля планируем провести испытания полярного крана, его основного подъёма в 370 тонн. После испытаний сможем начать монтаж всего тяжеловесного оборудования реакторного отделения в т.ч. и корпуса реактора»,
- рассказал о ближайших перспективах главный инженер подрядной организации ЗАО «Сезам» Виктор Агрызков.

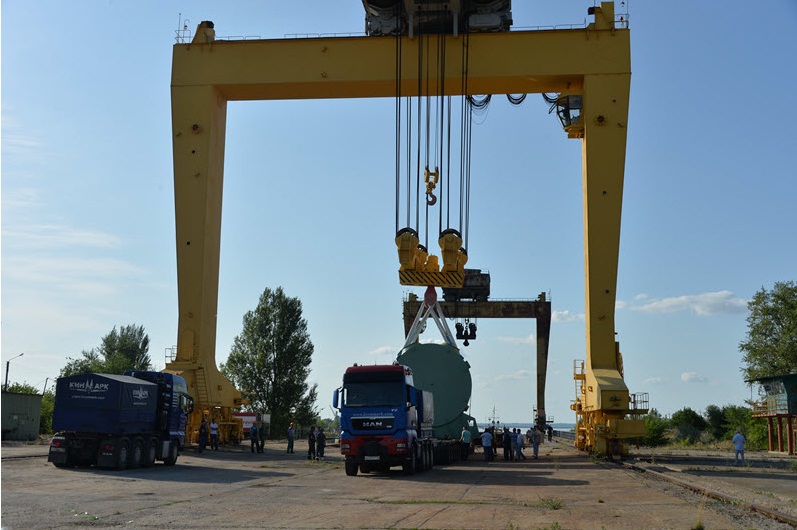

Напомним, что 29 мая корпус реактора весом 320 тонн, сошедший с конвейера ОАО «Ижорские заводы» (г. Санкт-Петербург), был перегружен на речной буксир «Яркий» и отправлен в Волгодонск. 21 июня корпус реактора был доставлен непосредственно на строительную площадку энергоблока №4 Ростовской АЭС.
«Данный тип реакторов, ВВЭР–1000 (В-320),- говорит заместитель директора по капитальному строительству Ростовской АЭС Алексей Федотов, - установлен на всех действующих энергоблоках Ростовской АЭС. И, как показывает практика, в том числе и мировая, обеспечивают надёжную, безопасную и эффективную работу в течение всего срока эксплуатации. Корпус реактора для строящегося энергоблока № 4 сейчас находится на площадке хранения у генерального подрядчика АО «НИАЭП» - АО «АСЭ». В зону монтажа корпус реактора должен поступить в сентябре 2015 года. Установка корпуса реактора открывает широкий фронт работ для полноценного монтажа оборудования первого контура реакторного отделения.»
Пуск энергоблока №4 Ростовской АЭС намечен на 2017 год
