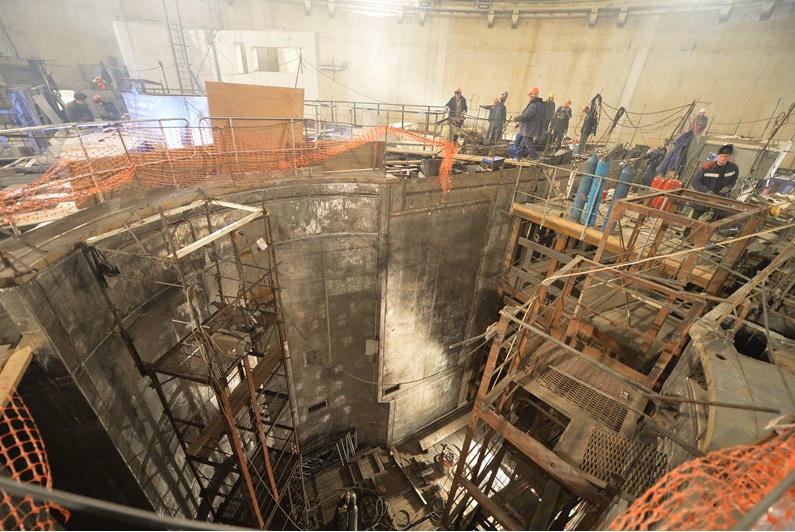

В реакторном отделении строящегося энергоблока №4 монтажники Треста «РосСЭМ» ведут работы по облицовке шахты реактора до отметки +36,900.
В обстройке главного корпуса на отметке 0,000 в проектное положение установлен бак щелочного раствора борной кислоты, завершён монтаж баков гидрозатворов на отметке +6,600.
Установка корпуса реактора на штатное место с помощью полярного крана, успешно прошедшего испытания нагрузкой до 462,5 тонн, планируется в третьей декаде ноября.
Пуск энергоблока №4 Ростовской АЭС намечен на 2017 год.
