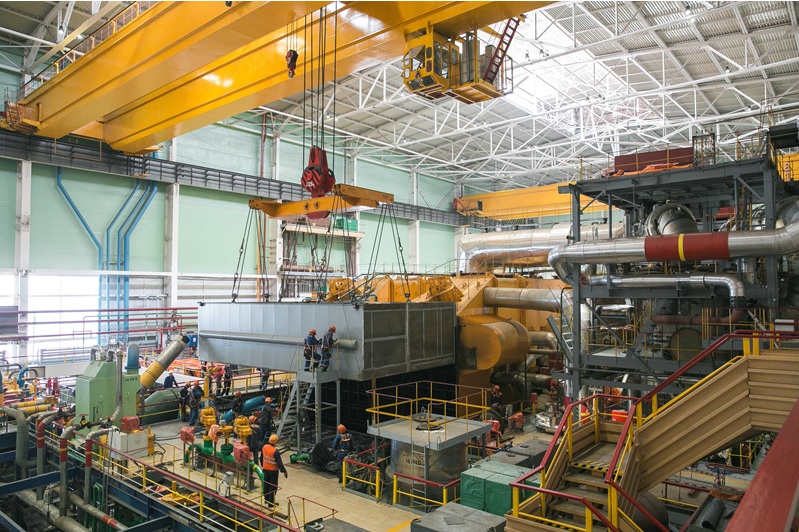

На пять дней раньше установленного срока на энергоблоке №5 Нововоронежской АЭС завершилась полная замена конденсатора низкого давления турбоагрегата №14 (ТА-14). Операция была проведена за 48 суток, вместо запланированных 53.
Таким образом, с опережением графика было завершено выполнение одной из важнейших задач в рамках плановых ремонтных работ на энергоблоке №5 Нововоронежской АЭС. Напомним, что блок был остановлен 11 июля 2015 г. для проведения текущего планово-предупредительного ремонта и перегрузки ядерного топлива.
По словам заместителя главного инженера по ремонту НВ АЭС Андрея Залозного, цель в текущем году была поставлена амбициозная:
«В 2014 г. замена конденсатора на ТА-13 была выполнена за 77 суток, а в этом году, с учетом имеющегося опыта, сроки выполнения работ были сокращены до 53 суток».
Таких результатов удалось добиться благодаря слаженной и добросовестной работе единой команды и применению инструментов ПСР. Кроме того, на основании опыта прошлого года удалось оптимизировать выполнение некоторых работ.
Например, при демонтаже осуществлялась меньшая фрагментация демонтированных частей конденсатора: меньше демонтировали оборудование, чтобы потом меньше восстанавливать. Кроме того, было решено разделить работу между несколькими подрядчиками: МСУ-4, «Атомэнергоремонт», группа компаний «Энерготехсервис», ЭСМ, транспортные компании (в 2014 г. подрядчик был один).
Задача по сокращению общего времени ремонтов за счет внедрения производственной системы Росатома (ПСР) была поставлена на Нововоронежской АЭС с 2009 года. Как отметил начальник отдела управления ремонтом НВ АЭС Вадим Свердлов, за это время были достигнуты существенные результаты: сроки ремонта на станции сокращены в среднем от 3 до 15 суток в зависимости от вида и объема ремонтных работ.
