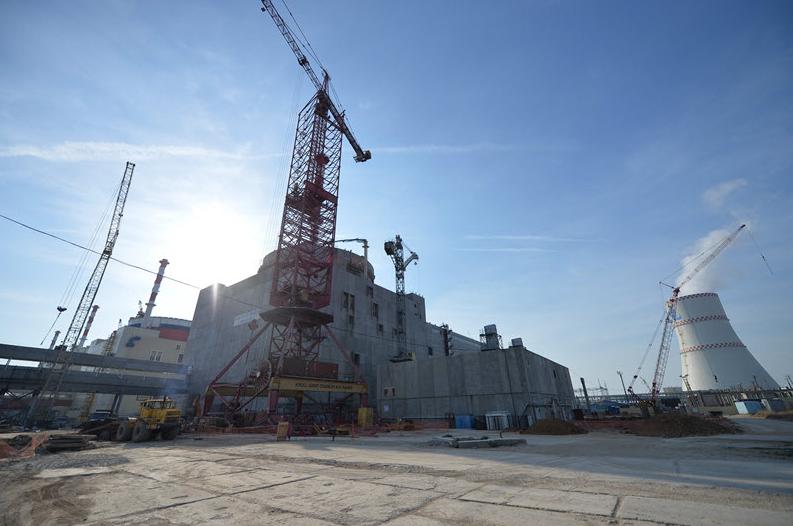

На строящемся энергоблоке №4 Ростовской АЭС в зону монтажа поданы шесть из восьми опор парогенераторов, каждая из которых высотой три метра, в основании 3х2 метра и весом по 32 тонны. Оставшиеся две поступят в реакторное отделение в ближайшее время, сейчас они проходят входной контроль.
«До 15 октября все восемь опор будут находиться в зоне монтажа, и мы приступим к установке их на штатное место»,
- рассказал о планах директор Волгодонского филиала ЗАО «Сезам» Олег Шуляр.
Так же в реакторном отделении продолжается укрупнительная сборка блоков трубопроводов аварийного расхолаживания первого контура и трубопроводов организованных протечек и слива первого контура. Кроме этого монтажные работы ведутся в бассейне перегрузки топлива.
В целом в реакторном отделении строящегося энергоблока ведутся подготовительные работы к установке корпуса реактора, которая откроет широкий фронт работ по тепломонтажу, включая установку на штатное место парогенераторов и монтаж главного циркуляционного трубопровода.
Пуск энергоблока №4 Ростовской АЭС намечен на 2017 год.
