5 июля 2016

Ростовская АЭС: на строящемся энергоблоке №4 начался монтаж металлоконструкций компенсатора давления

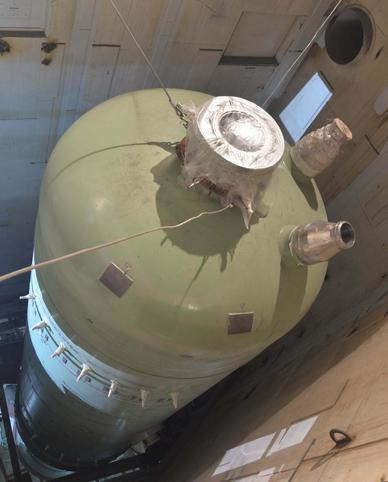

В реакторном отделении строящегося энергоблока №4 Ростовской АЭС начался монтаж металлоконструкций трубопроводов обвязки компенсатора давления (КД). Заместитель директора по капитальному строительству Ростовской АЭС Алексей Федотов сообщил, что начались работы по соединению компенсатора давления с трубопроводами первого контура.

«Данные работы ведутся в рамках подготовки к этапу «пролива» технологических систем на открытый реактор, который намечен на конец текущего года. Согласно программе первым «проливается» компенсатор давления»,

- прокомментировал работы Алексей Федотов.

КД предназначен для создания и поддержания необходимого давления в первом контуре при пуске реакторной установки и изменениях температурного режима.


Также в реакторном отделении продолжаются электромонтажные работы на машине перегрузки топлива. Согласно директивному графику в августе 2016 года монтажники должны передать перегрузочную машину в пуско-наладку.

В машзале строящегося энергоблока идут работы по монтажу турбины.

Пуск энергоблока №4 Ростовской АЭС намечен на 2017 год.
