Об этом сообщили корреспонденту БЕЛТА в пресс-службе Министерства энергетики.

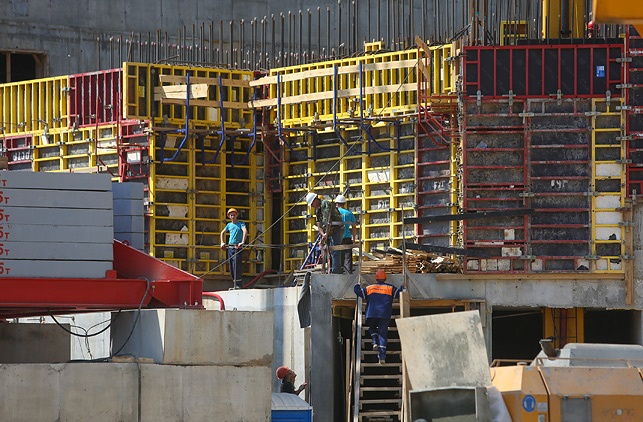

По данным на конец сентября, внутренняя защитная оболочка здания реактора первого энергоблока уже достигла 34 м, внешняя - 22 м. Строительно-монтажные работы в здании турбины преодолели отметку 16 м. Что касается испарительной градирни, то оболочка вытяжной башни дошла до 142 м.
Внутренняя защитная оболочка здания реактора второго энергоблока достигла 8 м. Оболочка вытяжной башни испарительной градирни устроена до 22 м.
Как сообщили в пресс-службе, с начала года на строительстве Белорусской АЭС смонтировано 30,2 тыс. т арматуры и уложено 177,6 тыс. куб.м бетона. Всего с начала строительства в 2013 году смонтировано 77,7 тыс. т арматуры и уложено 506,4 тыс. куб.м бетона.
Планируется, что до конца 2015 года здание реактора первого энергоблока выйдет на отметку 44,6 м (максимальная отметка - 70,2 м), второго энергоблока - 22 м. До конца года предполагается закончить строительство испарительной градирни первого энергоблока. На втором энергоблоке запланирован монтаж ловушки расплава.
Белорусская АЭС - проект по строительству атомной электростанции типа АЭС-2006, который реализуется в 18 км от Островца (Гродненская область). БелАЭС будет состоять из двух энергоблоков суммарной мощностью до 2400 (2х1200) МВт. В соответствии с генеральным контрактом на строительство станции первый энергоблок планируется ввести в эксплуатацию в 2018 году, второй - в 2020-м.
