Средний планово-предупредительный ремонт энергоблока №1 Ровенской АЭС (ВВЭР-440), рассчитанный на 45 суток, близится к завершению.
Работы текущих 21 суток ремонта проводятся в соответствии с запланированными сроками. Так, после завершения операций по Программе перегрузки ядерного топлива в активной зоне реактора начат этап сборки реактора. На 21 января запланировано начало пусковых операций.
Продолжаются работы по ремонту системы безопасности энергоблока. В период данного ППР выполняется капитальный ремонт арматуры и баков технической воды систем безопасности энергоблоков №1 и №2, поэтому соотвествующие каналы систем безопасности энергоблоков выводятся в ремонт одновременно. Уже отремонтировано оборудование вторых и третьих каналов систем безопасности первых двух энергоблоков. Сейчас в ремонте оборудование первых каналов систем безопасности, в частности – насосы, теплообменники, двигатели, вентиляционные агрегаты. Окончание этих работ запланировано на 18 января.
Завершены работы по контролю на пяти парогенераторах из шести. 21 января все парогенераторы должны быть проверены и уплотнены по первому контуру.

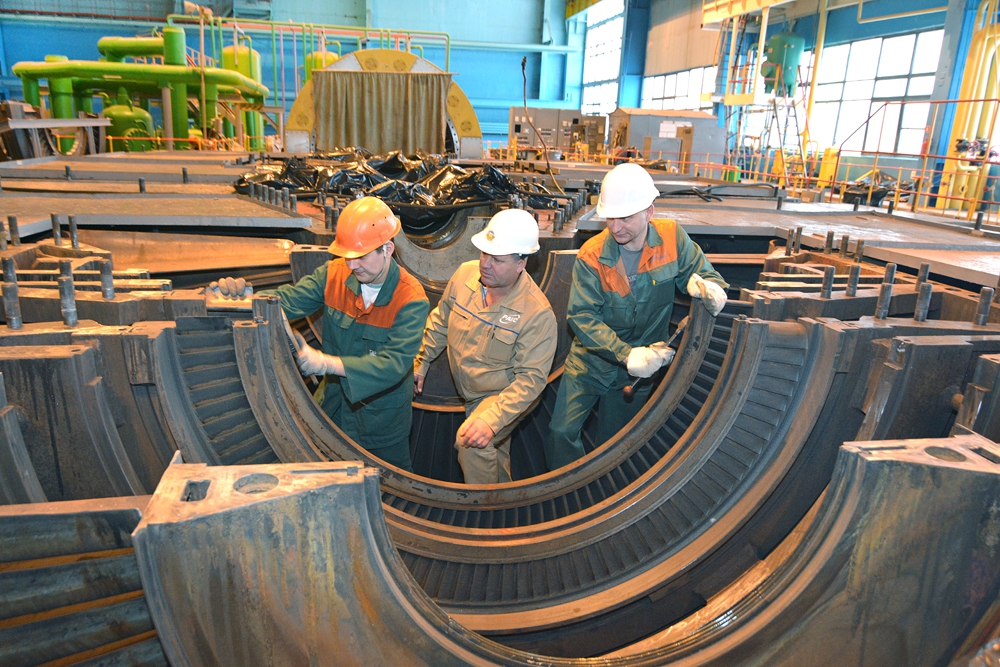

Завершаются работы по ремонту турбогенератора ТГ-2, на турбогенераторе ТГ-1 выполняются работы по ремонту диафрагм пятых ступеней цилиндров низкого давления. До 21 января все работы и испытания по ТГ-2 должны быть завершены.
По словам Александра Иванько, заместителя главного инженера РАЭС по ремонту, все ремонтные работы проводятся качественно и в соответствии с запланированными сроками. Персонал энергоремонтного и эксплуатационных подразделений прилагают все усилия для досрочного завершения ремонта и включения энергоблока в сеть.
