Финансирование работ по реализации российского атомного проекта "Прорыв", цель которого — отработка технологий для ядерной энергетики будущего, в 2016 году составит около 8 миллиардов рублей, сообщила пресс-служба предприятия Росатома "Сибирский химический комбинат" (Северск, Томская область), на площадке которого выполняется проект.
В проекте "Прорыв" будут отработаны технологии замыкания ядерного топливного цикла на базе реактора на быстрых нейтронах. Такие реакторы, как считается, имеют большие преимущества для развития атомной энергетики. Замкнутый ядерно-топливный цикл за счет расширенного воспроизводства ядерного "горючего" существенно увеличит топливную базу атомной энергетики, а также даст возможность снизить объемы радиоактивных отходов благодаря "выжиганию" опасных радионуклидов. Технологиями создания "быстрых" реакторов обладают очень немногие страны, и Россия, по мнению экспертов, лидирует в мире в этом направлении.

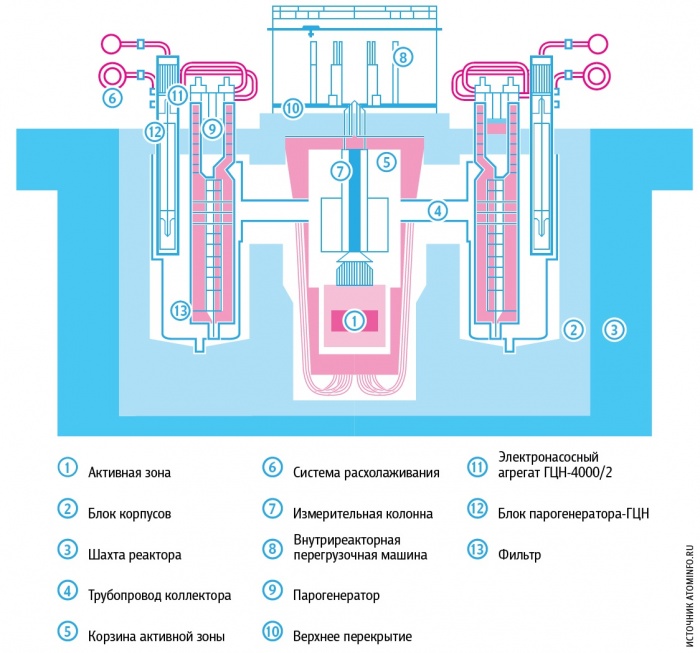

В ходе "Прорыва" будет создан опытно-демонстрационный энергокомплекс (ОДЭК). В его состав войдут реактор на быстрых нейтронах со свинцовым жидкометаллическим теплоносителем БРЕСТ-ОД-300, а также комплекс по производству смешанного нитридного уран-плутониевого (СНУП) топлива для этого реактора и комплекс по переработке отработавшего топлива.
Генеральный директор СХК Сергей Точилин отметил, что финансирование работ по проекту "Прорыв" на комбинате в 2016 году составит около 8 миллиардов рублей.
"В 2016 году на строительно-монтажные работы потратят около 3 миллиардов рублей, около 5 миллиардов уйдет на оборудование, разработку проектной и рабочей документации, на экспертизы",
— пояснил Точилин, слова которого цитируются в сообщении.
"Уже заказано около 95% оборудования с длинным циклом изготовления для модуля фабрикации. Все оборудование для ОДЭК создано на основе российских разработок. Монтаж оборудования на модуле фабрикации начнется осенью 2016 года", —
говорится в сообщении.
В августе 2014 года на СХК начался подготовительный этап строительства модуля фабрикации/рефабрикации нитридного топлива для реактора БРЕСТ-ОД-300. Ввод модуля в эксплуатацию планируется в 2017-2018 году. Сооружение реакторной установки планируется завершить в 2020 году, что станет вторым этапом создания ОДЭК. Третий этап — строительство модуля по переработке отработавшего ядерного топлива. Полностью проект "Прорыв" на СХК должен заработать после 2020 года.
