Специалисты МСУ-90 (входит в ТИТАН-2) установили последнюю четвертую единицу оборудования в здании реактора первого энергоблока строящейся Ленинградской АЭС. В течение двух месяцев они полностью собрали электродвигатели главных циркуляционных насосов, перевезли их к зданию реактора и смонтировали на штатные места. Далее последуют работы по их обвязке обеспечивающими трубопроводами.

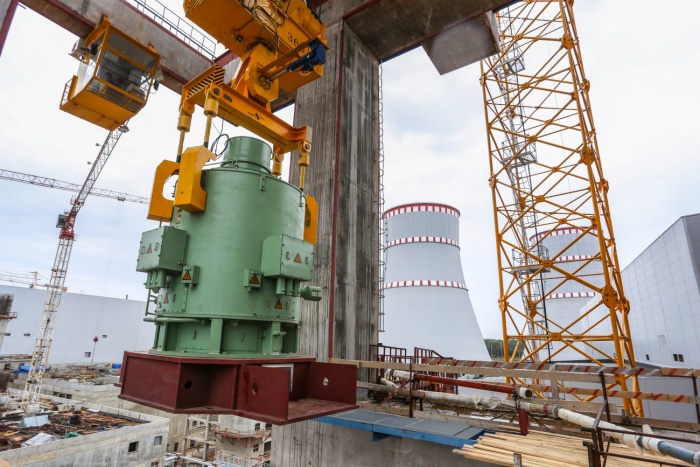

Каждый электродвигатель весом 46 тонн в здание реактора перемещали краном эстакады транспортного шлюза, а затем перегружали на полярный кран и опускали на нужную отметку +14,00 м.
Электродвигатели ГЦНА служат для создания циркуляции теплоносителя в первом контуре, а также для отвода тепла из активной зоны ядерного реактора.
