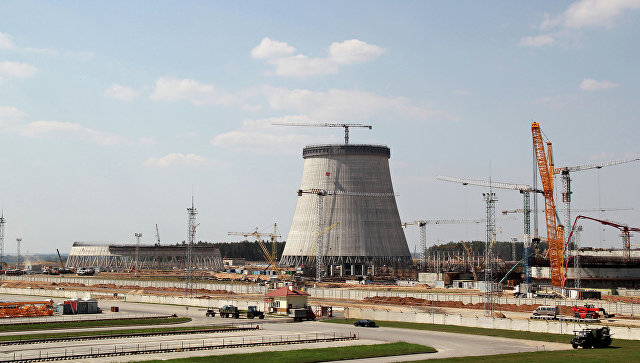

Монтаж корпуса реактора Белорусской АЭС начнется не ранее конца 2016 года вместо запланированного мая из-за его замены, сообщил во вторник журналистам министр энергетики Белоруссии Владимир Потупчик.
"Что касается поставки второго корпуса, то сейчас заканчивается в заводских условиях испытание этого корпуса. Он в октябре должен быть отправлен на нашу площадку. И мы планируем его использовать для монтажа на первом энергоблоке",
— сообщил Потупчик.
Как подчеркнул глава Минэнерго Белоруссии,
"мы должны были приступить к монтажным работам на первом энергоблоке по реактору в мае, а реально сможем приступить не раньше конца года".
"Безусловно, здесь будут соответствующие сдвижки вправо, но при этом нам надо искать резервы для того, чтобы компенсировать это отставание",
— отметил белорусский министр.
Ранее СМИ сообщали, что на Белорусской АЭС произошел инцидент, который якобы привел к повреждению корпуса ядерного реактора, который должен был быть установлен на первом блоке станции. "Росатом" опроверг эту информацию, указав, что при перемещении корпуса он по вине субподрядчика действительно незапланированно соприкоснулся с землей, однако не пострадал и технически пригоден для использования, что подтвердили контрольные измерения, включая ультразвуковой контроль металла. Российская госкорпорация выразила готовность заменить его на корпус для реактора второго блока, однако предупредила, что такое решение приведет к некоторому сдвигу графика завершения сооружения энергоблока.
