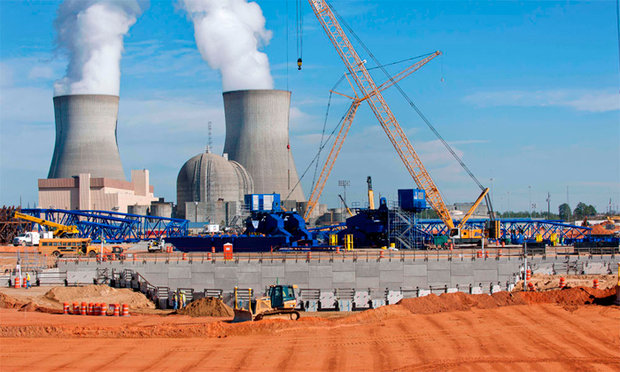

Графики сооружения блоков №№3/4 АЭС "Vogtle" (США) с реакторами AP-1000 могут быть сорваны, считают независимые наблюдатели.
Независимые наблюдатели, отслеживающие ход работ по поручению комиссии по коммунальным услугам штата Джорджия, представили в комиссию 17 ноября 2016 года письменный отчёт с заключением о том, что блоки "всё с большей и большей вероятностью" не будут сданы в срок.
По текущему графику, эксплуатация блоков должна начаться в середине 2019 года и середине 2020 года, соответственно.
Наблюдатели отметили, что усилия компании "Westinghouse" по ускорению работ пока не принесли ощутимых результатов.
"Westinghouse", по их мнению, должен "резко улучшить" ситуацию для того, чтобы горячая обкатка на третьем блоке началась через 19 месяцев, как предписано в графике.
Напомним, что в июне 2016 года представитель комиссии уже делалпредположение о сдвиге сроков. По его словам, начало коммерческой эксплуатации третьего блока произойдёт в 2020 году, а четвёртого - в 2021 году.
Строительство блоков №№3-4 АЭС "Вогл" (Vogtle) - совместный проект консорциума, возглавляемого компанией "Southern Nuclear Operating Co.", в состав которой, в свою очередь, входит "Georgia Power". На блоках будут установлены реакторы AP-1000.
