На втором энергоблоке строящейся Ленинградской АЭС начался монтаж баков системы химводоочистки

Управление информации и общественных связей Ленинградской АЭС

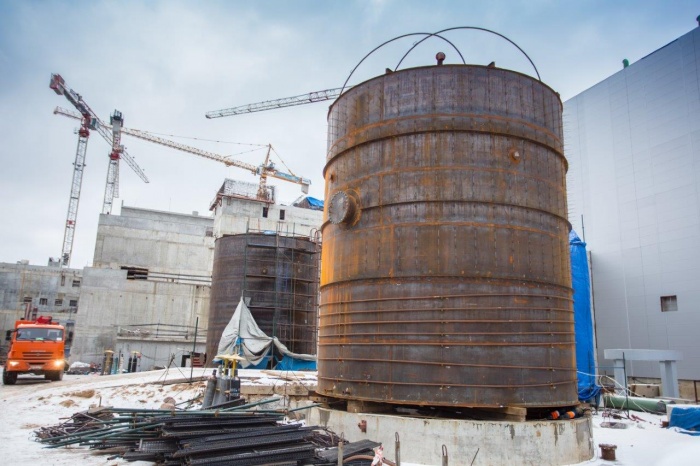

В настоящее время специалисты второго участка МСУ-90 (входит в ТИТАН-2) установили на фундамент четыре бака: два бака объемом 400 м3 и высотой 12 м и два – объемом 300 м3 и высотой 9,6 м.

Всего в баковое хозяйство входит 12 баков разного объема и размеров. Эти крупногабаритные конструкции устанавливают в проектное положение при помощи гусеничного крана.

Баки изготавливают на производственном комплексе МСУ-90. На месте монтажа обечайку бака раскатывают, раскрепляют железобетонными блоками и прикрепляют к стапелям. После этого ее ставят на фундамент, растягивают, а швы сваривают. Затем обечайка соединяется с днищем бака.

После этого внутри бака монтируют центральную стойку, которая служит опорой для крыши бака. Внутренний монтаж осуществляется через специальный люк лаза. На завершающем этапе устанавливаются металлоконструкции теплоизоляции и обшивка бака.
