Компания "Scana Corp." приступила к анализу информации, представленной компанией "Westinghouse" в рамках процедуры управляемого банкротства, пишет "World Nuclear News".
На анализ информации "Scana" потратит 30 дней, после чего компании предстоит определиться с продолжением строительства блоков №№2/3 АЭС "V.C.Summer" с реакторами AP-1000.
Строительство блока №2 стартовало 9 марта 2013 года, блока №3 - 2 ноября 2013 года. Согласно текущему графику, гарантированной датой завершения строительства (GSCD) второго блока является 31 августа 2019 года, а третьего - 31 августа 2020 года.
55% акций в проекте принадлежит "Scana Corp.", а 45% - энергетической муниципальной компании "Santee Cooper".
"Scana" и "Santee Cooper" достигли соглашения с "Westinghouse", в соответствии с которым работы на строительстве блоков в течение 30-дневного периода будут продолжены.
Соглашение должно быть утверждено в суде по делам банкротств, в котором рассматривается дело о банкротстве "Westinghouse", отмечает издание.
"Scana" рассмотрит различные варианты своих действий в сложившейся ситуации. Среди прочего, это может быть:
- продолжение строительства обоих блоков;
- концентрация усилий на строительстве одного блока и сдвиг графика на другом блоке;
- продолжение строительства одного блока и прекращение строительства другого блока;
- отказ от продолжения строительства обоих блоков.

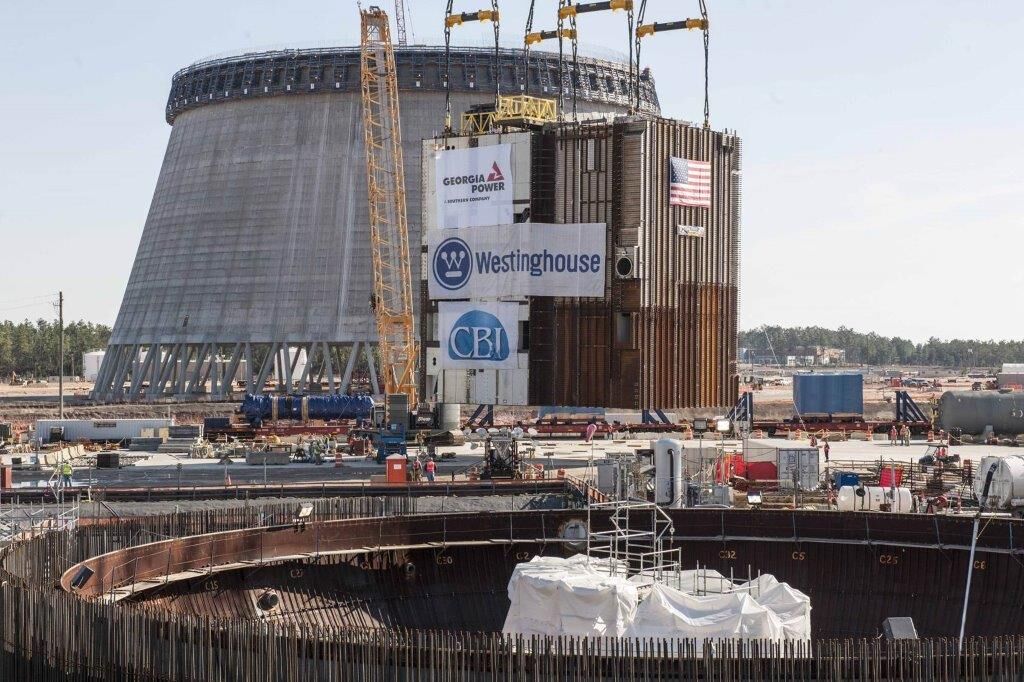

"Scana" также заключила соглашение с собственниками строящихся блоков с AP-1000 на АЭС "Vogtle" по обмену информацией, касающейся ситуации с "Westinghouse" и "Toshiba".
