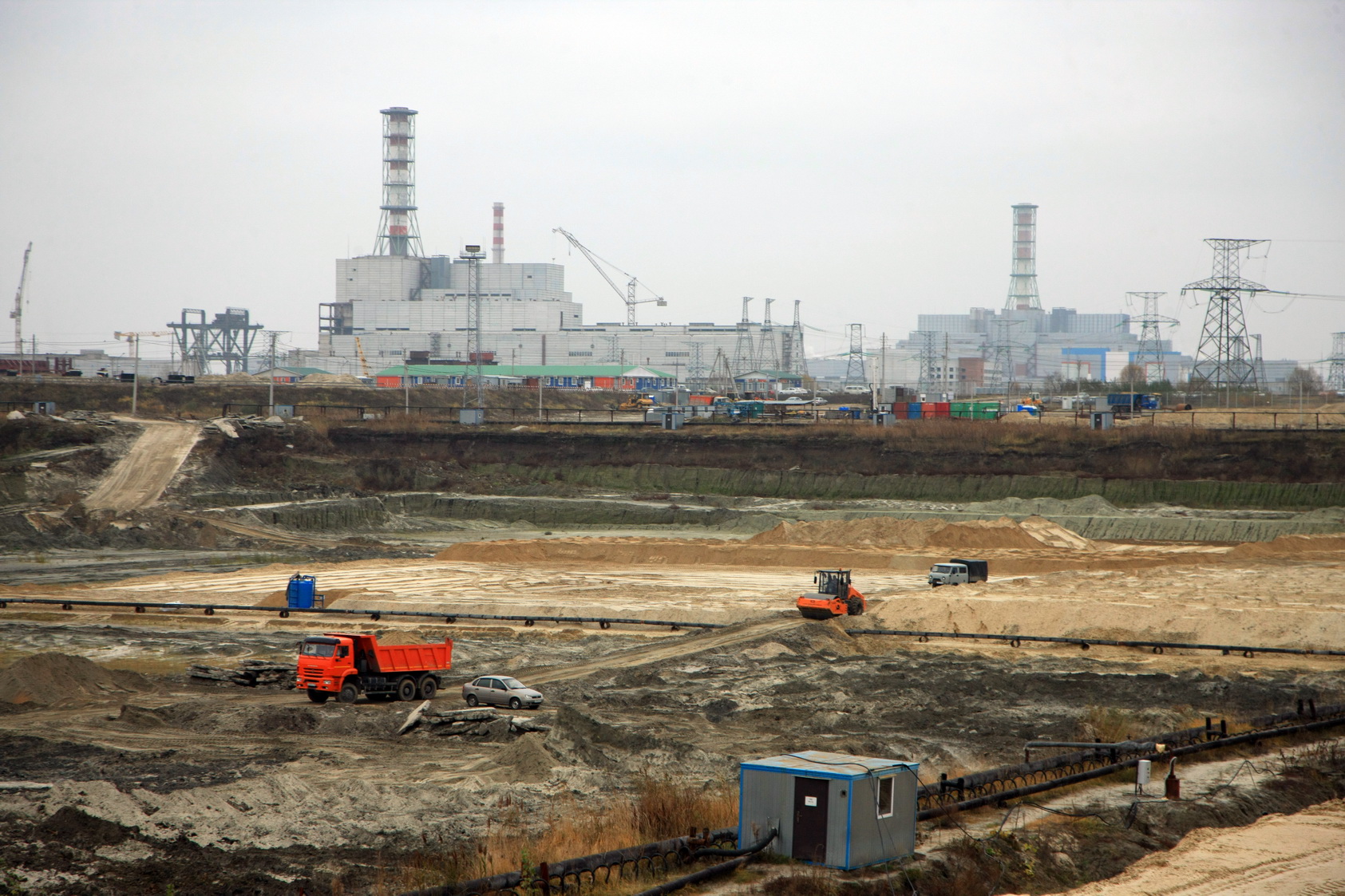

На площадке сооружения станции замещения Курская АЭС-2 к 10 ноября текущего года строители уложили первые 200 кубометров бетона в так называемую «подбетонку» - бетонную подготовку под будущую фундаментную плиту реакторного здания энергоблока № 1. Всего на площадку размером 77 на 83 метра предстоит уложить 710 кубометров бетона.
Работы начались после того, как 23 октября под основное здание энергоблока была сформирована песчано-гравийная «подушка». Специалисты провели необходимые проверки её на плотность и устойчивость к деформации и приступили к выполнению следующих технологических задач.
По мере устройства подбетонки строители размещают под неё датчики автоматизированной системы контроля напряженно-деформированного состояния (АСК НДС), которая будет фиксировать давление на грунт от возводимого здания.
Как сообщил главный инженер управления капитального строительства Курской АЭС-2 Николай Бобелев, к 10 ноября установлено 9 из 19 датчиков АСК НДС, предусмотренных проектом.
Ход строительных работ, подчеркнул главный инженер, делает реальным выполнение ключевого события нынешнего года - начало армирования фундаментной плиты реакторного здания 1-го энергоблока в декабре.
Работы на объекте ведут специалисты ООО «Трест Росспецэнергомонтаж» - субподрядной организации, законтрактованной на выполнение всего комплекса общестроительных работ по реакторному зданию. Специалисты ее имеют богатый опыт сооружения атомных и тепловых станций России и ближнего зарубежья.
Помимо укладки «подбетонки» на площадке первого энергоблока продолжается формирование песчано-гравийной подушки в основание других объектов – здания турбины и вспомогательного реакторного здания.
