В 2018 году Ростовская АЭС планирует вложить 967 млн. рублей в модернизацию оборудования. В рамках программы модернизации намечена замена армоканатов защитной оболочки энергоблоков №1 и №2, модернизация эжекторов турбины энергоблока №1, выполнение работ по дноуглублению водоема-охладителя АЭС и ряд других работ.

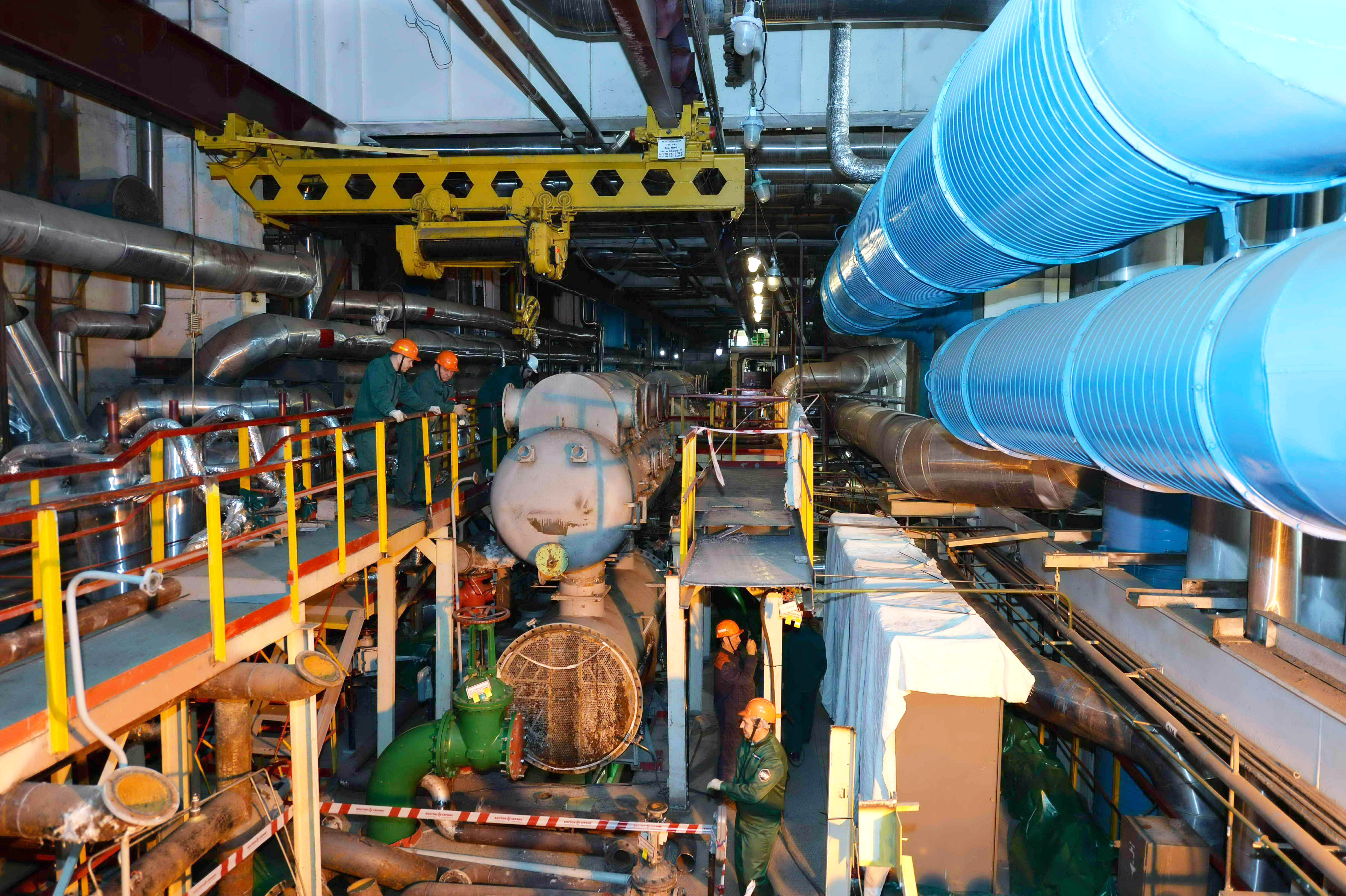

Работы по модернизации оборудования будут проводиться в период плановых ремонтных и межремонтных кампаний 2018 года.
Планово-предупредительными ремонтами (ППР) в этом году будет поочередно охвачено три энергоблока - №3, №2 и №1.
Для проведения ППР на АЭС создана техническая комиссия под руководством главного инженера Андрея Горбунова, и рабочие комиссии возглавляемые начальниками основных цехов и подразделений.
Первым в ППР будет выведен энергоблок №3. 13 июня его остановят для профилактического среднего ремонта плановой продолжительностью 32 суток. Энергоблок №2 остановят для профилактического капитального ремонта 16 июля, с плановой продолжительностью 45 суток. 2 сентября на 32 суток выведут в средний ППР энергоблок № 1.
Заместитель главного инженера по ремонту Ростовской АЭС Иван Малахов отметил:
«Плановые ремонты проводятся с целью замены или восстановления всех узлов и деталей оборудования, исчерпавших установленный ресурс работы или имеющих значительный износ. Плановые межремонтные работы позволяют обеспечить равномерную загрузку ремонтного персонала и сократить сроки ППР. Модернизация необходима для улучшения технико-экономических показателей работы оборудования и АЭС в целом».
