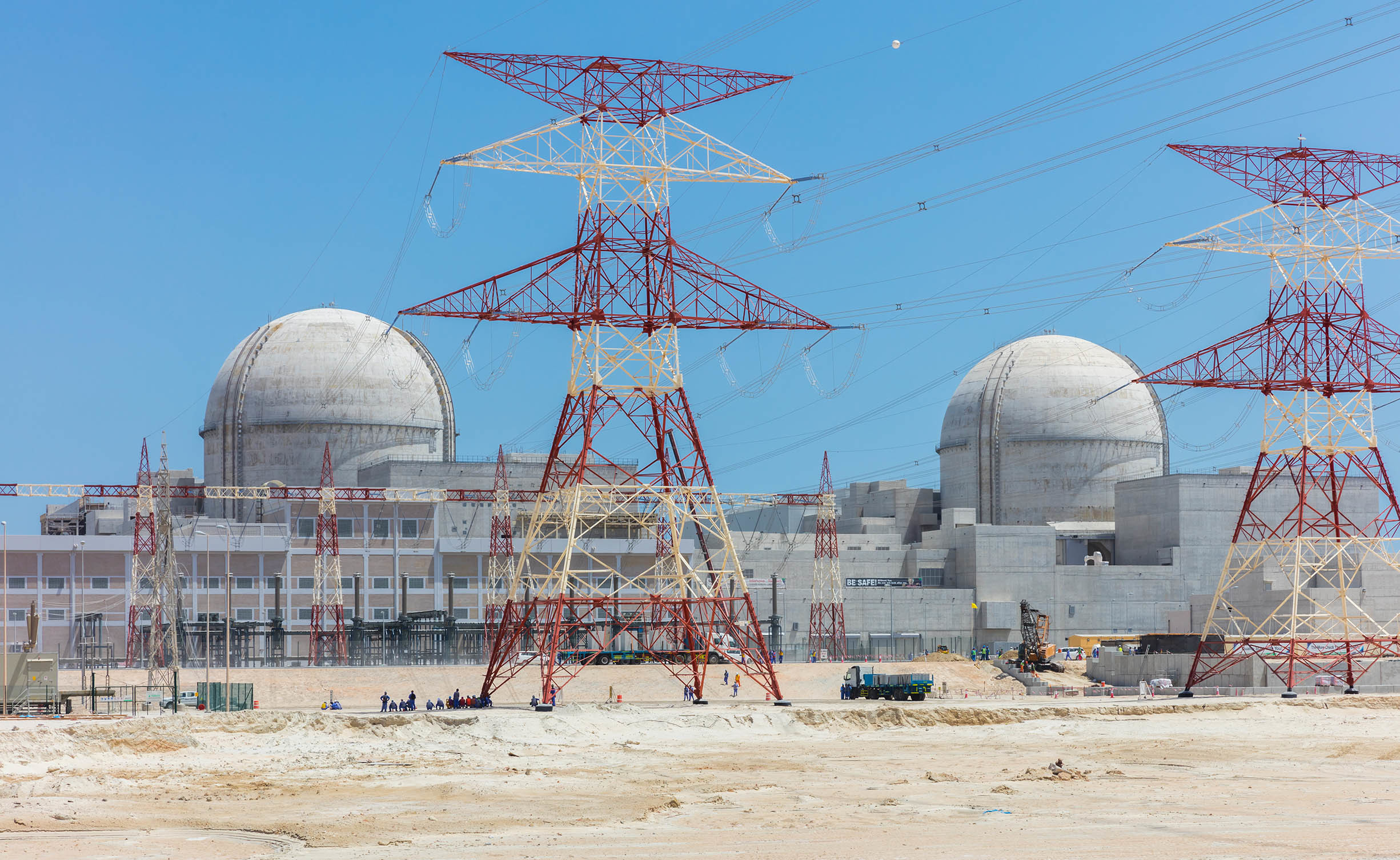

Блок №1 строящейся в ОАЭ АЭС "Barakah" получил в конце июля лицензию на генерацию электроэнергии, говорится в сообщении компании "Barakah One Company".
Данная лицензия, однако, не даёт права на загрузку топлива и пуск энергоблока. Для этого потребуется получить ещё лицензию на эксплуатацию. Одним из условий получения лицензии на эксплуатацию для "Barakah-1" является получение лицензии на генерацию, и это условие сейчас выполнено.
Строительно-монтажные работы на блоке в целом завершены, блок находится в ожидании разрешения на загрузку топлива в активную зону реактора.
В свою очередь, на блоке №2 АЭС "Barakah" завершился этап горячей обкатки.
Длительность этапа составила несколько недель. Всего было выполнено почти 200 испытаний различных систем и оборудования.
По состоянию на конец июня 2018 года, степень готовности второго блока составляла 93%, а общая готовность четырёхблочной станции - свыше 89%.
