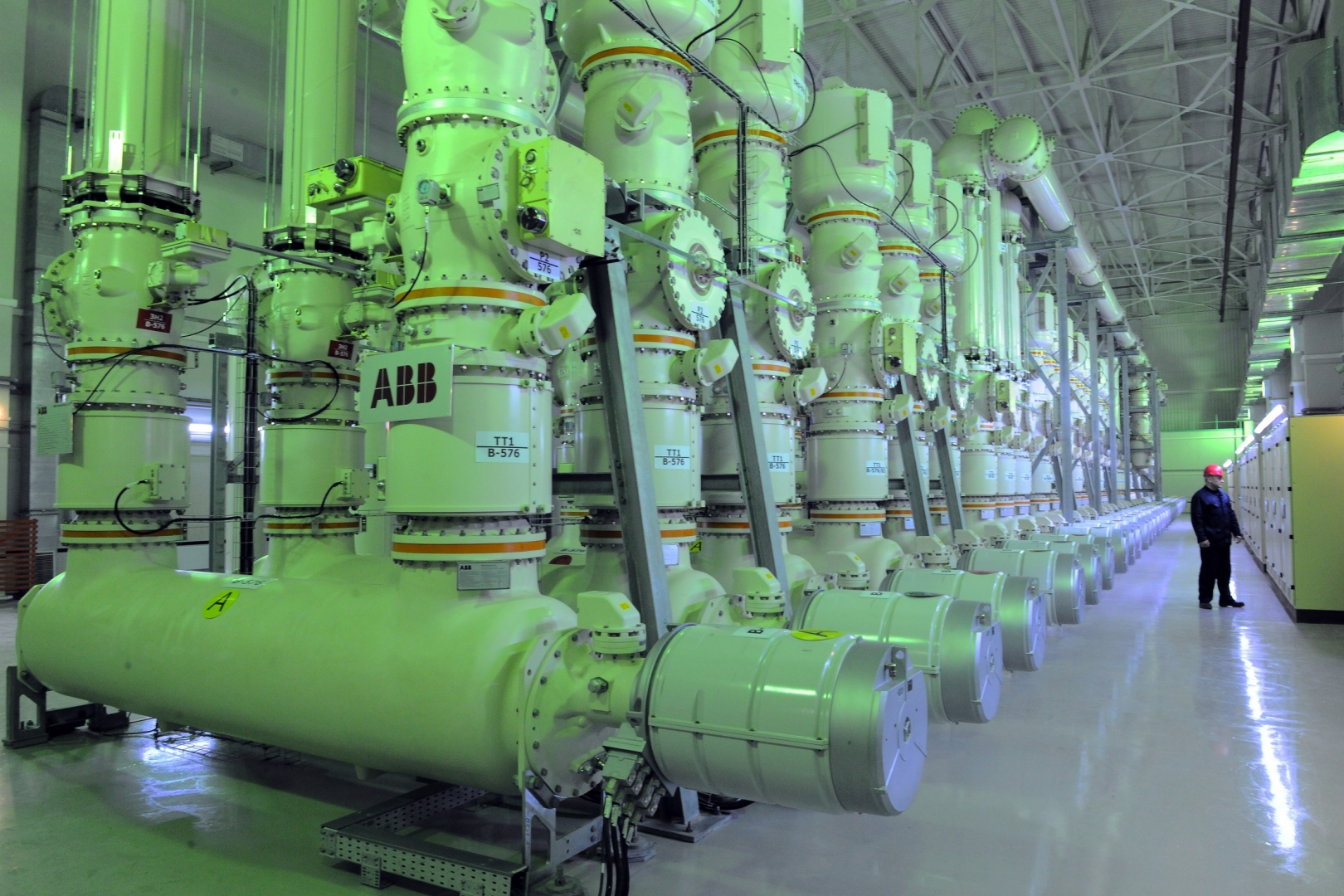

На втором энергоблоке строящейся ЛАЭС подано напряжение на собственные нужды от КРУЭ 330 кВ на здание электроснабжения нормальной эксплуатации. Таким образом созданы условия для дальнейшего энергоснабжения оборудования и механизмов строящегося энергоблока по постоянной схеме.
Перед сотрудниками АО "СЭМ" стояла ответственная задача полностью завершить строительно-монтажные работы на оборудовании схемы выдачи мощности, кабельных эстакадах и туннелях, здании электроснабжения нормальной эксплуатации.
Для этого в течение нескольких месяцев выполнялись строительные работы, подготовка кабельных трасс, отделка помещений, осуществлялась поставка оборудования и материалов, монтаж кабельных металлоконструкций, прокладка высоковольтного и контрольного кабеля.
Выполнен большой объём работ по монтажу пожарной сигнализации и оборудования пожаротушения.
Также специалистами АО "СЭМ" разработан и реализован проект обеспечения оборудования оперативным током.
Сотрудники участков №1 и №4 АО "СЭМ" провели монтаж оборудования и релейных панелей в рекордно короткие сроки.
Включаемые электроустановки были испытаны рабочим напряжением. Пробная подача напряжения длилась 12 часов. Ключевое событие признано состоявшимся.
