30 августа 2018

Nuvia получила контракт на удаление натрий-калия из реактора DFR

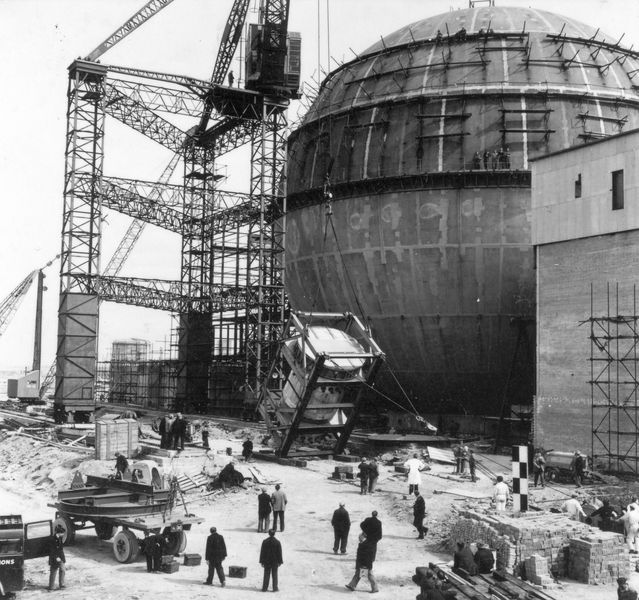

Реактор DFR на стадии строительства

Британская компания "Nuvia" получила контракт на выполнение работ по удалению натрий-калия, остающегося в трубопроводах окончательно остановленного быстрого реактора DFR, пишет "World Nuclear News".

Сумма контракта - "многомиллионная" в британских фунтах. В предмет контракта входят также проектирование, закупка и монтаж оборудования для удаления натрий-калия.

Для удаления натрий-калия предполагается использовать смешанную пароазотную технологию (Water Vapour Nitrogen). В ходе обработки трубопроводов будут образовываться гидроксиды натрия и калия, а также водород. Конечные продукты будет далее собраны и очищены с использованием имеющихся на DFR фильтрационных систем и ионообменной установки.

Работы по контракту стартовали в июле 2018 года и продлятся три года.

Быстрый реактор DFR эксплуатировался в Британии с 1962 по 1977 годы. Задача по его выводу считается в этой стране "одной из наиболее сложных с технической точки зрения".
