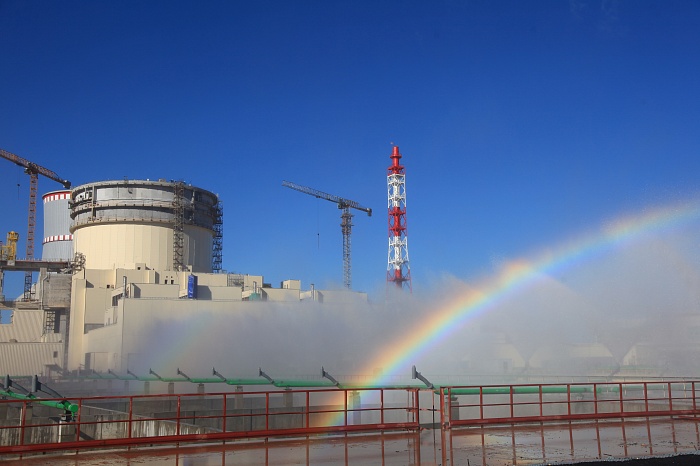

На первом энергоблоке Белорусской АЭС (генеральный проектировщик и генеральный подрядчик АСЭ, Инжиниринговый дивизион Госкорпорации «Росатом») специалисты приступили к первому технологическому процессу программы по вводу в эксплуатацию. Данный этап включает в себя индивидуальные испытания и опробование оборудования первого и второго контуров реакторной установки, которые будут задействованы в гидравлических испытаниях и циркуляционной промывке (ГИиЦП).
Стандартизированная программа по вводу в эксплуатацию блоков атомных станций с водо-водяными энергетическими реакторами состоит из четырех этапов: «Предпусковые наладочные работы» (этап А), «Физический пуск» (этап Б), «Энергетический пуск (этап В) и «Опытно-промышленная эксплуатация» (этап Г).
«Основная цель этапа А — проверка работоспособности на проектных параметрах систем и оборудования реакторной установки энергоблока перед началом загрузки топлива, — пояснил суть предстоящих испытаний вице-президент-директор проекта по сооружению Белорусской АЭС АО ИК „АСЭ“ Виталий Полянин. — Также на данном этапе проводятся испытания герметичного ограждения здания реактора».
Белорусская АЭС с двумя реакторами ВВЭР-1200 суммарной мощностью 2400 МВт сооружается по российскому проекту поколения 3+, который полностью соответствует международным нормам и рекомендациям Международного агентства по атомной энергии (МАГАТЭ) по безопасности.
Источник:
