Пуск индийского быстрого натриевого бридера PFBR-500 может состояться в 2021 году. Надежду на это выразил профильный комитет индийского парламента.

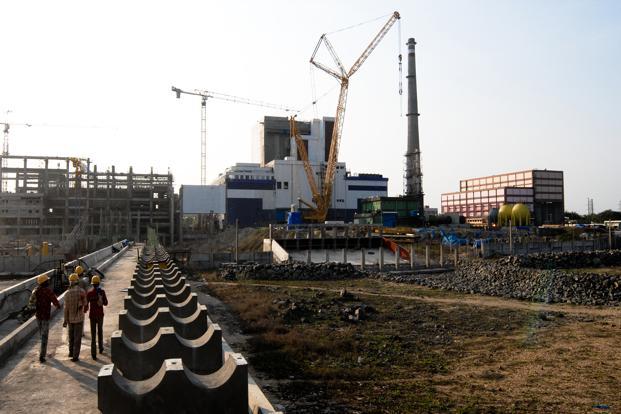

Напомним, что строительство блока с PFBR-500 стартовало в октябре 2004 года. Пуск блока неоднократно переносился без объявления причин.
За первым блоком должна была последовать малая серия быстрых натриевых реакторов, включая реакторы с металлическим топливом и реакторы-тысячники. Судьба этих планов на данный момент неизвестна.
Также государственный министр Джитендра Сингх в письменном ответе на запрос депутатов верхней палаты парламента назвал новые сроки пусков блоков с тяжеловодными реакторами PHWR-700.
Блок "Kakrapar-3" предполагается пустить в октябре 2020 года. Начало сооружения блока - ноябрь 2010 года.
Блок "Kakrapar-4" предполагается пустить в сентябре 2021 года. Начало сооружения блока - ноябрь 2010 года.
Блок "Rajasthan-7" предполагается пустить в марте 2022 года. Начало сооружения блока - июль 2011 года.
Блок "Rajasthan-8" предполагается пустить в 2023 году. Начало сооружения блока - сентябрь 2011 года.
Министр Сингх сообщил также, что пуски строящихся блоков №№3/4 АЭС "Куданкулам" произойдут в 2023 году.
