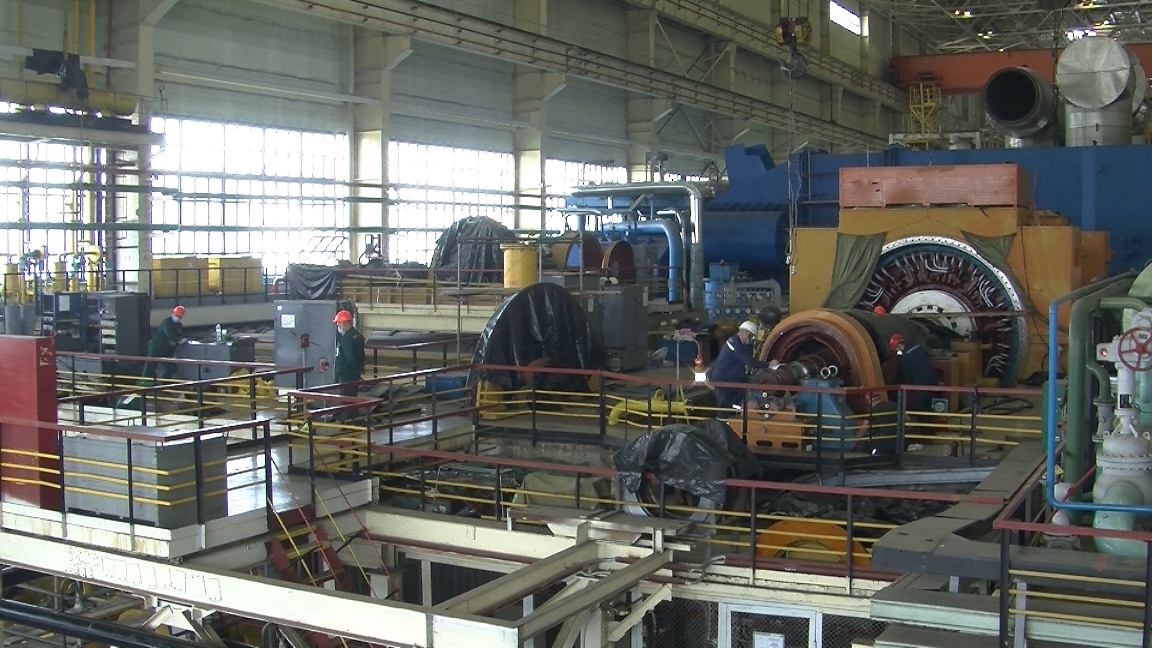

На Южно-Украинской атомной станции согласно отраслевой «Комплексной (сводной) программе повышения эффективности и надежности эксплуатации энергоблоков АЭС ГП «НАЭК «Энергоатом» на период 2017–2020 годов» выполняется реконструкция системы охлаждения генератора энергоблока №1.
«Реконструкция системы охлаждения генератора 1000 МВт с переходом на замкнутую систему с установкой четырех пластинчатых теплообменников и двух фильтров на трубопроводы технической воды, отсечной арматуры и байпасной линии»
– так проводимые работы обозначены в технической документации.
Отведение тепла, которое выделяется во время работы генератора, происходит в газоохладителях, обеспечивающих эффективное остужение водорода. Раньше система охлаждения генератора работала на разомкнутом контуре, то есть в охладители подавалась вода из Ташлыкского водохранилища, что приводило к образованию карбонатных отложений на теплообменном оборудовании, а в результате – к внеплановым остановкам энергоблоков для проведения очистки трубок газоохладителей.
«Был разработан проект, согласно которому два кожухотрубных теплообменника демонтированы и вместо них установлены четыре пластинчатых теплообменника шведской фирмы «Альфа Лаваль». Суть реконструкции заключается в том, что в контур охлаждения газоохладителей будет подаваться химобессоленная вода. Таким образом исключено загрязнение внутренних поверхностей трубок, так что не придется их чистить и разгружать энергоблоки», – рассказал заместитель начальника ТЦ-1 по ремонту Юрий Свинаренко.
Охлаждение обессоленной воды замкнутого контура будет проводиться технической водой Ташлыкского водохранилища в пластинчатых теплообменниках. Для их защиты от загрязнения предусмотрена установка двух фильтров с системой автоматической самоочистки (тоже шведской фирмы «Альфа Лаваль»).
«Такую работу раньше не проводили на атомных электростанциях Украины, поэтому возникают некоторые вопросы к проектантам, к процессу монтажа, но все операции выполняются с соблюдением графика ремонта, чтобы энергоблок был подключен к энергосети вовремя», – подытожил Юрий Свинаренко.
ППР на энергоблоке №1 рассчитан на 57 суток. На сегодня две трети времени, отведенного на ремонт, уже позади.
