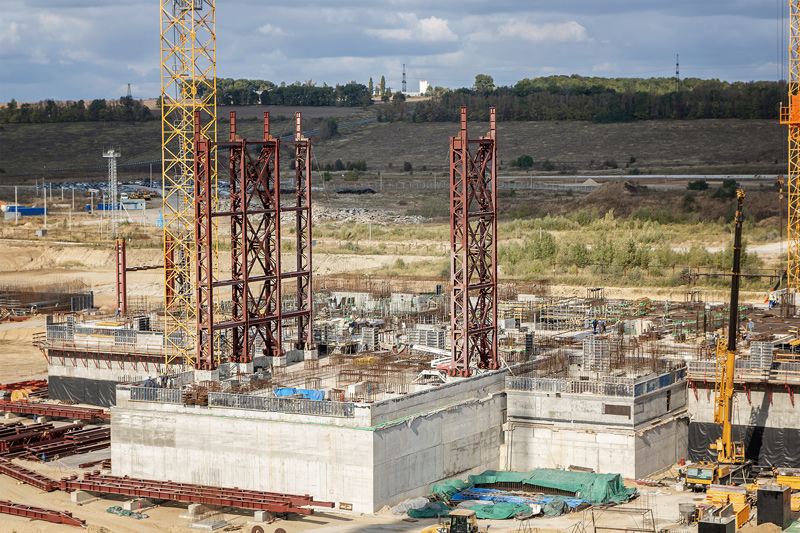

Начало бетонирования перекрытия на нулевой отметке в здании турбины энергоблока №2 – ключевое событие текущего года.
Перекрытие будет делить здание турбины на надземную и поземную части и нести основную нагрузку. На данной отметке будет установлено оборудование, обеспечивающее работу турбоагрегата: сепараторов-пароперегревателей, подогревателей низкого и высокого давления и другого.

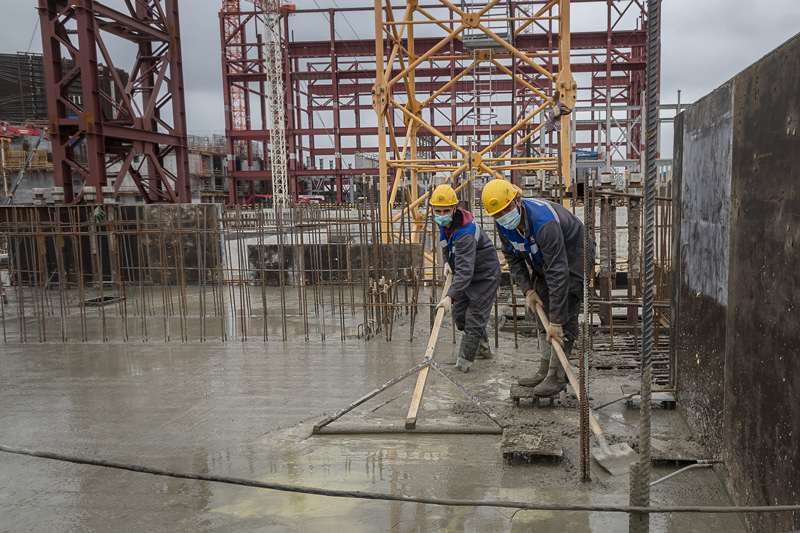

На протяжении всего периода бетонирования осуществляется строгий контроль качества бетонной смеси.
«Каждые два часа после окончания бетонирования контролируется температура бетона для своевременного принятия мер по недопущению образования трещин. После набора прочности выполняется контроль и оценка прочности монолитной конструкции для подтверждения проектных характеристик бетона», – поясняет особенности технологического процесса заместитель главного инженера Управления капитального строительства Курской АЭС-2 Ростислав Кимлик.
Для устройства перекрытия необходимо порядка 2 507 кубических метров бетонной смеси и 1 100 тонн арматуры. Для транспортировки такого объёма бетона потребуется 313 бетоносмесителей, а количество железобетона сопоставимо со строительством двухподъездного десятиэтажного жилого дома.
В работах по устройству перекрытия в круглосуточном режиме задействовано около 160 строителей АО «Концерн Титан-2».
Устройство перекрытия на нулевой отметке – важный этап в сооружении здания турбины, поскольку он определяет сроки дальнейших работ по возведению металлоконструкций каркаса здания турбины и надземной части фундаментной плиты турбоагрегата.
